水库除险加固工程内坡整治分部工程质量评定验收资料

  • 55页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档由用户上传,淘文库整理发布,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,请立即联系网站客服。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细阅读内容确认后进行付费下载。
  4. 网站客服QQ:403074932

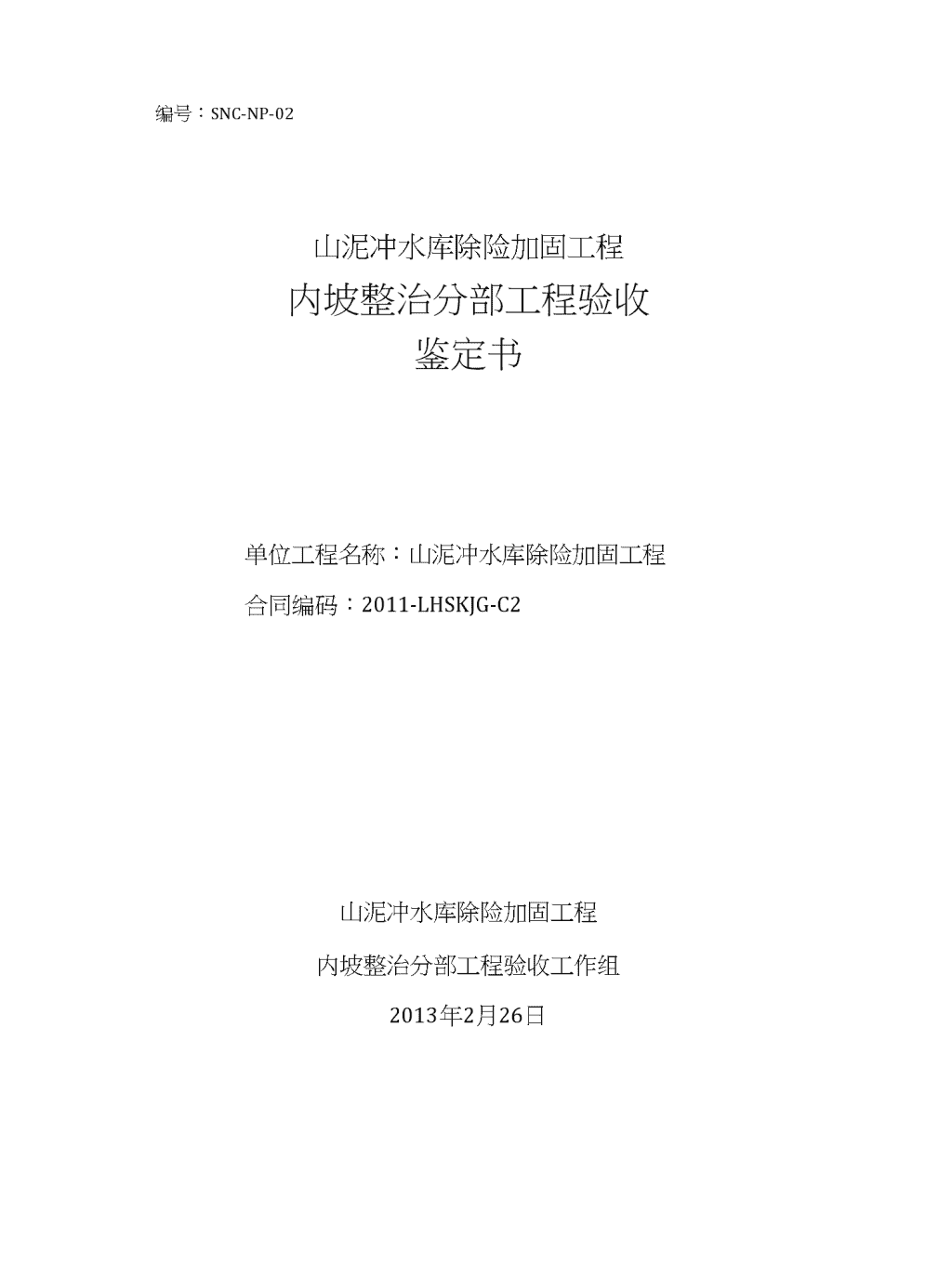

隆回县山泥冲水库除险加固工程坡整治分部工程验收资料n湖南湘达路桥建设有限公司2013年2月26日目录K分部工程验收签证2、分部工程质量评定表3、分部工程开工报告4、单元工程质量评定n编号:SNC-NP-02山泥冲水库除险加固工程内坡整治分部工程验收鉴定书单位工程名称:山泥冲水库除险加固工程合同编码:2011-LHSKJG-C2山泥冲水库除险加固工程内坡整治分部工程验收工作组2013年2月26日n前言:山泥冲水库位于资水水系郝水河支流,坝址座落在隆冋县南岳庙乡桃冲村,距隆回县城15km,有简易防汛公路直通大坝,交通较为便利。是一座以灌溉为主,兼有防洪、养殖等多功能的小(二)型水库。湖南省隆回县山泥冲水库除险加固工程属《国家专项规划内重点小型病险水库》2011年项目。本分部工程为内坡整治工程。工程建设有关单位如下:建设单位:隆冋县小型病险水库除险加固建设管理项目部;设计单位:洞口县华禹水利电力技术咨询有限公司;监理单位:邵阳市开拓水利水电工程建设监理有限公司;施工单位:湖南湘达路桥建设有限公司。验收依据:《水利工程建设项目验收管理规定》(水利部令第30号)、《水利水电工程施工质量评定规程》(SL176-2007)、《水利水电建设工程验收规程》(SL223-2008)、《證建筑物水泥灌浆施工技术规范》(SL62-94)O以及与本工程相关的《施工合同》、设计文件及其他技术文件、国家法律法规、强制性条文等。一、分部工程开完工日期:开工日期:2012年6月90;完工Fl期:2012年10刀17日。二、分部工程建设内容(1)山泥冲水库内坡整治工作内容:土方开挖466.37n?、坝面平整460.68n?、土方回填137.02n?、砂石垫层301.56mC15磴踏步26.94mC15碗预制坡护坡301.56mC20在面板26.08mM7.5浆砌块石阻滑齿墙78.23m草皮护坡349.On?。n三.施工过程及完成的主要工程量:(1)分部工程工期:施工准备:2012年6月9□〜2012年6月10口;主体工程施工:内坡整治施工时间自2012年6月10日至2012年10月17日,共129天。(2)施工流程主体工程施工流程为:先进行测量放样一土方开挖、回填一阻滑齿墙砌筑一阻滑齿墙面板磴f坝坡平整一砂石垫层一六棱块护坡一C15磴踏步浇筑一顶部草皮护坡筑,工程验收,工程移交。O(3)施工经过土方开挖.回填按照测量控制网,利用挖掘机开挖、回填,人工予以施工配合。浆砌块石阻滑齿墙基槽土方开挖后,严格按图纸进行块石砌筑,并经监理、业主进行验收,达到设计及规范要求后再覆盖。砌石的砌筑方法采用平缝砌筑法。砌筑时,石块水平分层砌筑,每层均要座浆砌筑,横向保持通缝,严格按设计的坡度、宽度砌筑。砌完后所有石缝均用砂浆灌满。坝面平整原坝面存在高低不平的现状,先按设计坡比进行放线,对高出的部分进行开挖,低洼部分则进行填平,再进行夯实。预制六棱块铺筑对坡面进行人工修整达到验收标准,底层粗砂梨层按设计进行铺筑夯实,达到设计标准后经监理验收合格后进行进行预制六方块护坡、勾缝和磴踏步浇筑。预制六棱块的砌筑方法采用平缝砌筑法,首先检查基础垫层是否平整,是否达到了设计要求的坡度。砌筑时,预制六棱块顺坡面摆放,从下而上砌筑,保持通缝,缝隙用水泥砂浆灌满并抹平,避免影响坝体的稳定性和安全性。草皮护坡施工n六棱块砌筑位置到坝顶地段,采用草皮护坡进行防护,先填筑土方至设计坝比,待土方基本沉降后,进行坝面平整,然后铺设种植土,最后在雨天和雨天过后人工铺植草皮。木分部工程碗施工主要包括碗踏步和面板。原材料控制混凝土所用到的水泥、砂石骨料、水、钢材等原材料的质量将直接影响到混凝土的质量。因此,在施工前和施工过程中进行了严格控制。所有原材料的技术参数均符合招标文件的规定和有关规范的规定,并经试验检验合格,报监理工程师认可后,才用于现场施工。1)水泥本工程中的水泥主要采用P.032.5普通硅酸盐水泥,其水泥技术指标均满足《硅酸盐水泥、普通硅酸盐水泥》(GB175-2007)的要求,并按规范规定分批进行技术指标测试,各项技术指标均满足设计要求。施工时不定期进行随机抽样试验检查,并将检查结果报监理工程师审批,审批后,才用于现场施工。2)水施工用水采用直接抽取水库库水作为混凝土生产用水。3)骨料砂、石骨料就近购买。购买前,先进行试验检验,选出了合格的、满足规范要求的砂、石骨料生产厂家作为供应商。使用过程中,经常性对供应的砂石骨料进行各种指标检查,完全合格才投入使用,保证砂石骨料满足要求。施工用砂选用细度模数为2.4〜3.0范围内的砂料,施工混凝土一般按二级配拌制。4)牲配合比牲的配合比已委托岳阳市水建水利水电工程质量检测中心试验确定。C15牲配合比为水泥:砂:石:水二1:2.39:4.85:0.660n5)拌和严格按照试验室提供的配合比并经监理工程师批准的磴配料单进行配料。计量设备准确,其偏差符合规范规定。6)碗浇筑作业根据监理工程师批准的浇筑分层分块和浇筑程序进行施工;不合格的磴严禁入仓;并设专人及时平仓;磴依次振捣密实,防止过振和漏振;建基而上和磴而上浇筑前要先铺一层2〜3cni厚水泥砂浆,砂浆标号高于磴标号。7)磴浇筑间歇时间a浇筑保持连续性,允许间歇时间已经按试验确定执行。b两相邻块浇筑间歇时间不少于3天。8)浇筑层厚度浇筑层厚度,根据搅拌、运输和浇筑能力、振捣器性能及气温因素确定。对于插入式振捣,浇筑厚度不超过振捣器长度的1.25倍。9)工作缝处理a.采用人工打毛加工成毛而,清除缝而上所有浮磧、松散物料及污染体,以露出粗砂粒或小石为准,缝面打毛后清洗干净,保持清洁、湿润,经检查合格后,均匀铺设一层厚2〜3cm的高标号水泥砂浆。10)温度控制和养护①温度控制磴浇注期间,室温均在20°C左右,温度适合浇注混凝土。②养护a养护在磴浇筑完毕后12〜18h内开始进行。其养护时间为28天。11)磴质量检验措施①轮原材料的质量检查a水泥:对每批水泥已检查是否有出厂合格证和出厂复检资料,运到工地进行取n样检测,对不合格的水泥坚决不用。b水:施工用水采用直接抽取水库库水作为混凝土生产用水。c骨料:在筛分场,派人严把质量关。对骨料的超逊径、含泥量和砂的细度模数进行控制。在拌和场,每班至少检查两次砂和小石的含水率,其含水率的变化分别控制为土0.5%(砂)和±0.2%(小石)范围内;当气温变化较大或雨后骨料含水量突变的情况下,应每两小时检查一次;砂的细度模数每天至少检查一次,其含水率超过±0.2时,调整碇配合比;骨料的超逊径、含泥量应每班检查一次。②碇质量检测a確拌和均匀性检测磴施工时,不定时在岀机口对一盘磴按出料先后各取一个试样(每个试样不小于30kg),以测定砂浆密度,其差值不大于30kg/i『。用筛分法分析测定粗骨料在碗中所占百分比时,其差值不应大于10%。b每班进行现场斤仝坍落度检测,岀机口检测四次,仓面检测两次。C强度检测按200n?成型试件3个,测试28天龄期碗抗压强度。③確工程建筑物的质量检查3建基面浇筑碇前,按规定对地基检查处理与验收。b在碇浇筑过程中,对碗浇筑面所采取的养护和保护措施进行检查落实。特别注意在下层栓浇筑前,对上层栓进行凿毛和铺筑高标号水泥砂浆,以保证上下层接合良好。(4)主要完成工程量工程量完成情况表序号名称单位工程量土方开挖m3466.37二坝面平整2m460.68三土方回填3m137.02n四砂石垫层3m301.56五C15碗预制块护坡3m301.56六C15確踏步3m26.94七C20碗面板3m26.08八M7.5浆砌石齿墙3m78.23九草皮护坡2m349.0四、质量事故及质量缺陷处理情况:五、拟验工程质量评定(包括单元工程、主要单元工程个数、合格率和优良率;施工单位自评结果;监理单位复核意见;分部工程质量等级评定意见):(1)主要设计指标土方开挖309.92m土方回填58.8m砂石垫层366.49m'、C15碗踏步18.42mC15碇预制坡护坡366.49mC15碗踏步边墙预制块5.66m'、草皮护坡445.17m2o(2)分部工程质量评定结果分部工程质量自评结果单元工程名称单元工程数合格优良合格率优良率备注土方开挖33100%土方回填11100%砂石垫层11100%C15妊预制块护坡11100%C15磴踏步11100%C20磴面板11100%M7.5浆砌石齿墙11100%草皮护坡11100%合计1010100%分部工程质量监理检验结果单元工程名称单元工程数合格优良合格率优良率备注n土方开挖33100%土方回填11100%砂石垫层11100%C15碗预制块11100%C15栓踏步11100%C20碇面板11100%M7.5浆砌石11100%草皮护坡11100%合计1010100%本分部工程共10个单元工程。施工单位自评:合格单元工程10个,合格率100.0%;监理单位复核:合格单元工程10个,合格率100.0%o木分部工程施工单位自评质量等级为合格,监理单位复核质量等级为合格。六、验收遗留问题及处理意见七、结论验收工程组察看了施工现场,听取了施工、监理单位的汇报,检查了该分部工程验收评定资料及相关资料,验收工作组进行了充分的讨论,取得了一致意见。本分部工程中各项施工内容已按设计要求完成。工程质量符合设计和施工规范要求,原材料及中间产品合格,施工中未发生质量事故,资料齐全。木分部工程共14个单元工程,合格单元工程14个,合格率100%。同意进行分部工程阶段验收,工程质量等级评定为:合格,同意验收。八、保留意见n保留意见人签字:参验单位(全称):项目法人:隆回县小型病险水库除险加固建设管理项目部监理单位:邵阳市开拓水利水电工程建设监理有限公司设计单位:洞口县华禹水利电力技术咨询有限公司施工单位:湖南湘达路桥建设有限公司监督单位:邵阳市水利水电工程建设质量监督站:n九、分部工程验收组成员签字分部工程验收工作组成员签字表姓名单位职务和职称签字乂长成员nn水利水电工程分部工程施工质量评定表单位工程名称隆回县山泥冲水库除险加固工程施工单位湖南湘达路桥建设有限公司分部工程名称内坡整治工程施工日期自2012年6月9日至2012年10月17日分部工程量评定日期2013年1月10日项次单元工程类别工程量单元工程个数合格个数其中优良个数备注1土方开挖466.37332坝面平整460.683土方回填137.02114砂石垫层301.56115C15栓预制块护坡301.56116C15確踏步26.94117C20碇面板26.08118M7.5浆砌石齿墙78.23119草皮护坡349.011合计1010主要单元工程、重要隐蔽工程及关键部位的44单元工程施工单位自评意见监理单位复核意见项目法人认定意见本分部工程的单元工程质量全部合格,优复核意见:认定意见:良率为0%,主要单元工程.重要隐蔽工程及关键部位单元工程质量合格。施工中发生过/分部工程质量等级:质量事故。原材料质量/,金属结构、启闭机分部工程质量等级:质量/,机电产品质量/。中间产品质量/O监理工程师•现场代表:分部工程质量等级:质检部门评定人:总监或总监代表:技术负责人:项目经理或经理代表:(盖公章)(盖公章)年月日年月日年月日质量监督机构核定核定意见:(大型水利枢纽主体建筑物的分部工程)核定等级:核定人:年月FI项目站负责人:年月日nCB15分部《分项》工程开工申请表(承包[山泥冲]分开工C2号)合同名称:隆回县山泥冲水库除险加固工程合同编号:2011-LHSKJG-C2致:邵阳市开拓水利水电工程建设监理有限公司本分部工程己具备开工条件,施工准备工作己就绪,请贵方审批。申请开工分部工程名称、编码大坝内坡整治申请开工日期2012年6月9日计划工期2012年6月10日至2012年12月10H承包人施工准备工作口检记录序号检查内容检验结果1施工图纸、技术标准、施工技术交底情况已交底2主要施工设备到位情况已到位3施工安全和质量保证措施落实情况己落实4材料、构配件质量及检验情况报验合格5现场施工人员安排情况己安排6风、水、电等必须的辅助生产设施准备情况水、电生产设施完善7场地平整、交通、临时设施准备情况准备工作已就绪8测量及试验情况己测量及试验附件:□分部工程进度计划□分部工程施工工法□承包人:(全称及盖章)项目经理:(签名)日期:2012年6月9日开工申请通过审批后另行签发开工通知。监理机构:(全称及盖章)签收人:(签名)日期:年月日nJL03分部工程开工通知(监理[山泥冲]分开工C2号)合同名称:降回县山泥冲水库除险加固工程合同编号:2011-LHSKJG-C2致:(承包人)湖南湘达路桥建设有限公司你方2012年6月9日报送的内坡整治分部工程(编号为:2011LHSKJG・C2・SNC・C2)开工申请(承包[山泥冲]分开工C2号)已经通过审核。此开工通知确是该分部工程的开工日期为2012年6月9日。附注:监理机构:邵阳市开拓水利水电工程建设监理有限公司隆回县小型病险水库除险加固工程监理部总监理工程师:(签名)日期:年月日今已收到分部工程的开工通知。承包人:(全称及盖章)项目经理:(签名)日期:年月日说明:本表一式份,由监理机构填写。承包人签收后,承包人、监理机构、发包人、设代机构各1份。nCB33验收申请表(承包[山泥冲]验报C2号)合同名称:降回县山泥冲水库除险加固工程合同编号:2011-LHSKJG-C2致:(监理机构)邵阳市开拓水利水电工程建设监理有限公司大坝内坡整治工稈项目已经按计划于2012年10月17日基本完工,零星未完工程及缺陷修复拟按中报计划实施,验收文件也已准备就绪,现中请验收。□合同项目完工验收□阶段验收□单位工程验收□分部工程验收验收工程名称、编码申请验收时间大坝内坡整治附件:1、零星未完工程施工计划。2、缺陷修复计划。3、验收报告、资料。4、承包人:(全称及盖章)项目经理:(签名)日期:年月日监理机构将将另行签发审核意见。监理机构:(全称及盖章)签收人:(签名)日期:年月日n(承包I山泥冲1质报C2-01号)合同名称:降回县山泥冲水库除险加固工程合同编号:2011-LHSKJG-C2致:邵阳市开拓水利水电工程建设监理有限公司隆回县小型病险水库除险加固工程监理部:十方开挖单元工程(及编码)已按合同要求完成施工,经自检合格,报请贵方核验。附:土方开挖单元工程质量评定表。承包人:(全称及盖章)项目经理:(签名)FI期:年月日(核验意见)监理机构:(全称及盖章)监理工程师:(签名)n日期:年月日n单位工程名称隆回县山泥冲水库除险加固工程单元工程量154.96m3分部工程名称内坡整治施工单位湖南湘达路桥建设有限公司单元工程名称、部位坝坡土方开挖(▽319.96以下)检验日期2012年月H一般原则与要求1,各级土类的基础开挖,均应自上而下,分部位检查验收.2凡设计要求无地基处理措施而保留原状地基时,不得随意超挖而造成回填.3所有开挖坡面壁面以及设计线外的坡面壁面,必须按设计要求或开挖规定措施进行以保证施工安全.项目及质量标准质量情况主要检查项目1裸露地基的地质条件,应基本与设计一致对软基或遇有地下水的处理,必须符合设计要求,对黄土地基予浸水深陷和原土翻夯的处理,必须按设计规定做好.符合设计要求2永久开挖边坡不得陡于设计边坡,要求稳定.项目允许偏差(mm)测点数其中合格点数建基标高有结构W±20无结构W±50开挖坡面:设计值:允许偏差项目轴线偏差建筑物W±15明渠W±20长度尺寸设计有结构W±20无结构W±50宽度尺寸设计:有结构W±20无结构W±50建基面的平整度有结构W20无结构W40合计检测结果主要检查项目评定:允许偏差项目:合格率:评定意见单元工程质量等级主要检查项目全部符合质量标准,一般检查项目。检测项目实测点合格率%。n施工单位年月日建设(监理)单位年月日n单位工程名称隆回县山泥冲水库除险加固工程单元工程量154.96m3分部工程名称内坡整治施工单位湖南湘达路桥建设有限公司单元工程名称、部位坝坡土方开挖(▽319.96以下)检验日期2012年月H一般原则与要求1,各级土类的基础开挖,均应自上而下,分部位检杳验收.2凡设计要求无地基处理措施而保留原状地基时,不得随意超挖而造成回填.3所有开挖坡面壁面以及设计线外的坡面壁面,必须按设计要求或开挖规定措施进行以保证施工安全.项目及质量标准质量情况主要检查项目1裸露地基的地质条件,应基本与设计一致对软基或遇有地下水的处理,必须符合设计要求,对黄土地基予浸水深陷和原土翻夯的处理,必须按设计规定做好.符合设计要求2永久开挖边坡不得陡于设计边坡,要求稳定.项目允许偏差(mm)测点数其中合格点数建基标高有结构W±20无结构W±50开挖坡面:设计值:允许偏差项目轴线偏差建筑物W±15明渠W±20长度尺寸设计有结构W±20无结构W±50宽度尺寸设计:有结构W±20无结构W±50建基面的平整度有结构W20无结构W40合计检测结果主要检查项目评定:允许偏差项目:合格率:评定意见单元工程质量等级主要检查项目全部符合质量标准,一般检查项目。检测项目实测点合格率%。施工单位年月日建设(监理)单位年月日n单位工程名称隆回县山泥冲水库除险加固工程单元工程量156.45m3分部工程名称内坡整治施工单位湖南湘达路桥建设有限公司单元工程名称、部位齿墙基础土方开挖检验日期2012年月FI一般原则与要求1,各级土类的基础开挖,均应自上而下,分部位检杳验收.2凡设计要求无地基处理措施而保留原状地基时,不得随意超挖而造成回填.3所有开挖坡面壁面以及设计线外的坡面壁面,必须按设计要求或开挖规定措施进行以保证施工安全.项目及质量标准质量情况主要检查项目1裸露地基的地质条件,应基本与设计一致对软基或遇有地下水的处理,必须符合设计要求,对黄土地基予浸水深陷和原土翻夯的处理,必须按设计规定做好.符合设计要求2永久开挖边坡不得陡于设计边坡,要求稳定.项目允许偏差(mm)测点数其中合格点数建基标高有结构W±20无结构W±50开挖坡面:设计值:允许偏差项目轴线偏差建筑物W±15明渠W±20长度尺寸设计有结构W±20无结构W±50宽度尺寸设计:有结构W±20无结构W±50建基面的平整度有结构W20无结构W40合计检测结果主要检查项目评定:允许偏差项目:合格率:评定意见单元工程质量等级主要检查项目全部符合质量标准,一般检查项目。检测项目实测点合格率%。施工单位年月日建设(监理)单位年月日n(承包I山泥冲1质报C2-02号)合同名称:降回县山泥冲水库除险加固工程合同编号:2011-LHSKJG-C2致:邵阳市开拓水利水电工程建设监理有限公司隆回县小型病险水库除险加固工程监理部:十方回填单元工稈(及编码)已按合同要求完成施工,经自检合格,报请贵方核验。附:土方回填单元工程质量评定表。承包人:(全称及盖章)项目经理:(签名)FI期:年月日(核验意见)监理机构:(全称及盖章)监理工程师:(签名)n日期:年月日n单MS钢隆回县山泥冲水库除险加固工程单元137.02m3呈名称内坡整治工程检验口期年月曰单鱼程名称、訓立坝坡冋评定日期年月曰项次项目名称质量标准检验结果评怎项H1府懾上,命牌跡2地粒径木鯛压期限,坤殊恠cm以内3作业眇J分、臓村械作业不少于100m,人工作业不少T50m,搭接牒沟4填筑作'IkW臟亍走平行丁堤臓擬商要求检则项目1锄斗厚度允许•(魅:0〜-5cm(设计铺料厚度30cm)总测点数合格点数合紳•2WI■妙允许Al&l0720cmtOWlO^30cm总测点数合格点数合紳3Affi坤示设计干密度不小于1.79t/m3总测点数合格点数合舲S&I单位自评意见质fiW立复核意见核帧fiW检查项H达59质暈标准;铺料厚度和铺料逖戋合瞬为%,压实干密度合格率%杠单位钢湖南湘达路桥建设有限公司立名称邵阳市开拓水利水电工程建设监理有限公司测量员责人责人年月丨丨年月曰年力日核定人年月曰注此表填写说明,见《水利水电工程施工质量评定表填写说明与示例(试行)》一书,第817页表堤2。n(承包I山泥冲1质报C2-03号)合同名称:降回县山泥冲水库除险加固工程合同编号:2011-LHSKJG-C2致:邵阳市开拓水利水电工程建设监理有限公司隆回县小型病险水库除险加固工程监理部:C15磴踏步单元工稈(及编码)已按合同要求完成施工,经自检合格,报请贵方核验。附:C15五仝踏步单元工程质量评定表。承包人:(全称及盖章)项目经理:(签名)FI期:年月日(核验意见)监理机构:(全称及盖章)监理工程师:(签名)n日期:年月日n水利水电工程混凝土单元工程质量评定表单位工程名称隆回县山泥冲水库除险加固工程单元工程量26.94m3分部工程名称大坝内坡整治检验日期年月日单元工程名称、部位C15碇踏步工程评定F1期年月日项;工序名称工序质暈等级次1基础面或混凝土施工缝处理合格2模板合格3△钢筋4止水、伸缩缝和排水管安装合格5△混凝土浇筑合格评定意见单元工程质量等级工序质量全部合格,主要工序一一钢筋、混凝土浇筑两工序质量,工序质量优良率为0%建设施工单位(监理)单位年月日年月日n混凝土浇筑开仓报审表合同名称:隆回县山泥冲水库除险加固工程合同编号:2011-LHSKJG-C2单位工程名称隆回县山泥冲水库除险加固工程分部工程名称大坝内坡整治工程单元工程名称C15腔踏步单元工程编码2011-LHSKJG-C2-SNC-C2-06||>报思见主要工序具备情况备料情况水泥己储备20吨,碎石、砂、模板等材料都己到位基面清理建基而已清理于净、成毛而钢筋绑扎钢筋已按规范安装模板支立模板已按规范安装细部结构止水伸缩缝已按规范安装確系统准备碗搅拌系统已试车合格附:自检资料混凝土浇筑准备就绪,请审批。承包人:湖南湘达路桥建设有限公司负责人:日期:2012年月日(审核意见)监理机构:邵阳市开拓水利水电工程建设监理有限公司监理工程师:日期:2012年月日n水利水电工程混凝土浇筑工序质量评定表单位工程名称隆回县山泥冲水库除险加固工程单元工程量26.94m3分部工程名称大坝内坡整治检验口期年月日单元工程名称、部位C15碗踏步工程评定H期年月日项次检杳项目质量标准检验记录优良合格1砂浆铺筑厚度不大于3cm、均匀平整、无漏铺厚度不大于3cm,局部稍差2△入仓混凝土料无不合格料入仓少量不合格料入仓,经处理尚能基本满足设计耍求3△平仓分层厚度不大于50cm,铺设均匀,分层清楚,无骨料集中现象局部稍差4△混凝土振捣垂直插入下层5cm,有次序,无漏振无架空和漏振L0△铺料间歇时间符合要求,无初凝现象上游迎水面15m以内无初凝现象,其他部位初凝累计面积不超过1%并经处理合格6积水和泌水无外流水流入,泌水排除及时无外部水流入,有少量泌水,排除不够及时7插筋、管路等埋设件保护保护好,符合要求有少量位移,但不影响使用8混凝土保护混凝土表面保持湿润,无时干时湿现象混凝土表血保持湿润,但局部短时间有时干时湿现彖9△有表面平整要求的部位符合设计规定局部稍超岀规定,但累计面积不超过0.5%10麻而无少量麻面,但累计面积不超过0.5%11蜂窝狗洞无轻微、少量、不连续,单个面积不超过0.Im2,深度不超过骨料最大粒径,己按要求处理12△露筋无无主筋外露,箍、副筋个別微露,已按要求处理13碰损掉角无重要部位不允许,其他部位轻微少量,己按要求处理14表面裂缝无有短小、不跨层的表面裂缝,已按要求处理15△深层及贯穿裂缝无无评定意见工序质量等级主要检查项目全部符合质量标准,一般检查项目n施工单位年月日设3)位建监单zfx年月日水利水电工程混凝土模板工序质量评定表单位工程名称隆冋县山泥冲水库除险加固工程单元工程量26.94m3分部工程名称大坝内坡整治检验日期年月日单元工程名称、部位C15妊踏步工程评定F1期年月日项次检查项目质量标准检验记录1△稳定性、刚度和强度符合设计要求2模板表面光洁、无污物、接缝严密项次检测项目设计值允许偏差(mm)实测值合格数(点)合格率(%)外露表面隐蔽内面钢模木模1模板平整度:相邻两板面高差2352局部不平(用2m直尺检查)25103板面缝隙1224结构物边线与设计边线10155结构物水平断面内部尺寸±206承重模板标高±57预留孔、洞尺寸及位置±10检测结果共检测点,英中合格点,合格率%评定意见工序质量等级质量标准。检主要检查项目全部符合质量标准。一般检查项目测项目实测点合格率%n建设施工单位(监理)年月口单位年月口水利水电工程基础面或混凝土施工缝处理工序质量评定表单位工程名称隆冋县山泥冲水库除险加固工程单元工稈量26.94m3分部工程名称大坝内坡整治检验日期年月日单元工程名称、部位C15碗踏步工程评定日期年月日项次检查项H质量标准检验记录1基础岩而(1)△建基面无松动岩块(2)△地表水和地下水妥善引排或封堵(3)岩面清洗清洗洁净,无积水,无积渣杂物2混凝土施工缝(1)△表而处理无乳皮、成毛面(2)混凝土表面清洗清洗洁净,无积水,无积渣杂物3软基面(1)△建基由预留保护层己挖除,地质符合设计要求(2)垫层铺填符合设计要求(3)基础面清理无乱石、杂物,坑洞分层冋填夯实评定意见工序质量等级主要检查项目全部符合质量标准。一般检查项目质量标准n建设施工单位(监理)年月口单位年月口CB18单元工程施工质量报验单(承包[山泥冲]质报C2-04号)合同名称:降回县山泥冲水库除险加固工程合同编号:2011-LHSKJG-C2致:邵阳市开拓水利水电工程建设监理有限公司隆回县小型病险水库除险加固工程监理部:碎石垫层单元工稈(及编码)已按合同要求完成施工,经自检合格,报请贵方核验。附:碎石垫层单元工程质量评定表。承包人:(全称及盖章)项目经理:(签名)FI期:年月日(核验意见)n监理机构:(全称及盖章)监理工程师:(签名)日期:说明:本表一式份,由承包人填写。监理机构审签后,承包人2份、监理机构、发包人、各1份。水利水电工程碎石垫层单元工程质量评定表3R月年R月年m筑填刑严料Sr脳3数参压碾格谧动4整•卫合価加惱范媲合方项次级等量质优良优率%朴80合率%格90V2劇量Frcr离硏“分i:离项次许CI数>格点合—n□-8•9+5n?喷射混泥土ifii偏离设计线±53铺筑厚度±34址层与过度分界线距坝轴线+0;105塑层外坡线距坝轴线(碾压层)土5评定意见单位工程质量等级保证项H全部符合质量标准,基本项H全部符合合格标准,其屮有%项达到优良杓准;允许偏差项H各项实测点合格率%施工单位年月曰(监理)单位CB18单元工程施工质量报验单建设(承包[山泥冲]质报C2-05号)合同名称:隆回县山泥冲水库除险加固工程合同编号:2011-LHSKJG-C2致:邵阳市开拓水利水电工程建设监理有限公司隆回县小型病险水库除险加固工程监理部:C15磴块护坡单元工程(及编码)已按合同要求完成施工,经自检合格,报请贵方核验。附:C15碗块护坡单元工程质量评定表。承包人:(全称及盖章)项目经理:(签名)FI期:n(核验意见)监理机构:(全称及盖章)监理工程师:(签名)日期:年月日说明:本表一式份,由承包人填写。监理机构审签后,承包人2份、监理机构、发包人、各1份。水利水电工程混凝土预制块工序质量评定表单位工程名称隆回县山泥冲水库除险加固工程单元工程量301.56m3分部工程名称大坝内坡整治检验日期年力日单元工程名称、部位混凝土块预制工程评定日期年月日项次基本项目质量标准检验记录质量等级合格优良合格优良1浇制模型的形状、尺寸基本符合设计要求,具有一定的刚度符合设计要求,具有足够的刚度2入模混凝土振捣基本密实,基本无蜂窝、空洞密实,无蜂窝、空洞n3养护按规范规定基本保持湿润进行养护按规范规定保持湿润进行养护评定意见质量等级混凝土质量;基本项目全部符合合格标准,其中有项达到优良标准施工单位年丿〕日建设(监理)单位年月日水利水电工程浆砌预制块单元工程质量检验评定表单位工程名称隆回县山泥冲水库除险加固工程单元工程暈301.56m3分部工程名称大坝内坡整治检验日期年月日单元工程名称、部位混凝土预制块砌筑工程评定日期年月日项次保证项目质量标准检验记录1预制块的质量、规格符合设计与施工规范要求2砂浆、细石碇的品种、强度符合设计与施工规范要求3砌缝宽度、深度、养护时间符合设计与施工规范要求项次允许偏差项目设计值允许偏差(mm)实测值累计点合格点123456789101垂WIOm10n直度>10m202表而平整度83水平灰缝平直度74墩台外边缘位置±205两邻接砌体彼此错开W36墩台面标度偏差±10检1结;査保证项目果允许偏差项目检查点,其中合格点,合格率%评定意见质量等级施工单位年月FI建设(监理)单位年月日CB18单元工程施工质量报验单(承包[山泥冲]质报C2-06号)合同名称:隆回县山泥冲水库除险加固工程合同编号:2011-LHSKJG-C2致:邵阳市开拓水利水电工程建设监理有限公司隆回县小型病险水库除险加固工程监理部:C20妊面板单元工程(及编码)己按合同要求完成施工,经口检合格,报请贵方核验。附:C20磴血板单元工稈质量评定表。承包人:(全称及盖章)项目经理:(签名)nH期:年月FI(核验意见)监理机构:(全称及盖章)监理工程师:(签名)日期:年月日说明:本表一式~~份,由承包人填写。监理机构审签后,承包人2份、监理机构、发包人、各1份。水利水电工程混凝土单元工程质量评定表单位工程名称隆回县山泥冲水库除险加固工程单元工稈暈26.08m3n分部工程名称大坝内坡整治检验日期年月日单元工程名称、部位C20碗面板工程评定日期年力日项次工序名称工序质量等级1基础面或混凝土施工缝处理合格2模板合格3△钢筋4止水、伸缩缝和排水管安装合格5△混凝土浇筑合格评定意见单元工程质量等级工序质量全部合格,主要工序一一混凝土浇筑工序质量合格,工序质量优良率为0%施工单位年月n建设(监理)单位年月F1n混凝土浇筑开仓报审表合同名称:隆回县山泥冲水库除险加固工程合同编号:2011-LHSKJG-C2单位工程名称隆回县山泥冲水库除险加固工程分部工程名称大坝内坡整治工程单元工程名称C20磴面板工程单元工程编码2011-LHSKJG-C2-SNC-C3-06||>报思见主要工序具备情况备料情况水泥己储备20吨,碎石、砂、模板等材料都己到位基面清理建基而已清理于净、成毛而钢筋绑扎钢筋已按规范安装模板支立模板已按规范安装细部结构止水伸缩缝已按规范安装確系统准备碗搅拌系统已试车合格附:自检资料混凝土浇筑准备就绪,请审批。承包人:湖南湘达路桥建设有限公司负责人:日期:2012年月日(审核意见)监理机构:邵阳市开拓水利水电工程建设监理有限公司监理工程师:日期:2012年月日n水利水电工程混凝土浇筑工序质量评定表单位工程名称隆回县山泥冲水库除险加固工程单元工程量26.08m3分部工程名称大坝内坡整治检验口期年月日单元工程名称、部位C20栓面板工程评定H期年月日项次检杳项目质量标准检验记录优良合格1砂浆铺筑厚度不大于3cm、均匀平整、无漏铺厚度不大于3cm,局部稍差2△入仓混凝土料无不合格料入仓少量不合格料入仓,经处理尚能基本满足设计耍求3△平仓分层厚度不大于50cm,铺设均匀,分层清楚,无骨料集中现象局部稍差4△混凝土振捣垂直插入下层5cm,有次序,无漏振无架空和漏振L0△铺料间歇时间符合要求,无初凝现象上游迎水面15m以内无初凝现象,其他部位初凝累计面积不超过1%并经处理合格6积水和泌水无外流水流入,泌水排除及时无外部水流入,有少量泌水,排除不够及时7插筋、管路等埋设件保护保护好,符合要求有少量位移,但不影响使用8混凝土保护混凝土表面保持湿润,无时干时湿现象混凝土表血保持湿润,但局部短时间有时干时湿现彖9△有表面平整要求的部位符合设计规定局部稍超岀规定,但累计面积不超过0.5%10麻而无少量麻面,但累计面积不超过0.5%11蜂窝狗洞无轻微、少量、不连续,单个面积不超过0.Im2,深度不超过骨料最大粒径,己按要求处理12△露筋无无主筋外露,箍、副筋个別微露,已按要求处理13碰损掉角无重要部位不允许,其他部位轻微少量,己按要求处理14表面裂缝无有短小、不跨层的表面裂缝,已按要求处理15△深层及贯穿裂缝无无评定意见工序质量等级主要检查项目全部符合质量标准,一般检查项目n施工单位年月日设3)位建监单zfx年月日水利水电工程混凝土模板工序质量评定表单位工程名称隆冋县山泥冲水库除险加固工程单元工程量26.08m3分部工程名称大坝内坡整治检验日期年月日单元工程名称、部位C20碗面板工程评定F1期年月日项次检查项目质量标准检验记录1△稳定性、刚度和强度符合设计要求2模板表面光洁、无污物、接缝严密项次检测项目设计值允许偏差(mm)实测值合格数(点)合格率(%)外露表面隐蔽内面钢模木模1模板平整度:相邻两板面高差2352局部不平(用2m直尺检查)25103板面缝隙1224结构物边线与设计边线10155结构物水平断面内部尺寸±206承重模板标高±57预留孔、洞尺寸及位置±10检测结果共检测点,英中合格点,合格率%评定意见工序质量等级质量标准。检主要检查项目全部符合质量标准。一般检查项目测项目实测点合格率%n建设施工单位(监理)年月口单位年月口水利水电工程基础面或混凝土施工缝处理工序质量评定表单位工程名称隆冋县山泥冲水库除险加固工程单元工稈量26.08m3分部工程名称大坝内坡整治检验日期年月日单元工程名称、部位C20轮面板工程评定日期年月日项次检查项H质量标准检验记录1基础岩而(1)△建基面无松动岩块(2)△地表水和地下水妥善引排或封堵(3)岩面清洗清洗洁净,无积水,无积渣杂物2混凝土施工缝(1)△表而处理无乳皮、成毛面(2)混凝土表面清洗清洗洁净,无积水,无积渣杂物3软基面(1)△建基由预留保护层己挖除,地质符合设计要求(2)垫层铺填符合设计要求(3)基础面清理无乱石、杂物,坑洞分层冋填夯实评定意见工序质量等级主要检查项目全部符合质量标准。一般检查项目质量标准n建设施工单位(监理)年月口单位年月口CB18单元工程施工质量报验单(承包[山泥冲]质报C2-07号)合同名称:隆回县山泥冲水库除险加固工程合同编号:2011-LHSKJG-C2致:邵阳市开拓水利水电工程建设监理有限公司隆回县小型病险水库除险加固工程监理部:草皮护坡单元工稈(及编码)已按合同要求完成施工,经自检合格,报请贵方核验。附:草皮护坡单元工程质量评定表。承包人:(全称及盖章)项目经理:(签名)日期:年月日(核验意见)监理机构:(全称及盖章)n监理工程师:(签名)日期:年月日说明:本表一式份,由承包人填写。监理机构审签后,承包人2份、监理机构、发包人、各1份。水利水电工程草皮护坡单元工程质量评定表单位工程名称隆回县山泥冲水库除险加固工程单元工程暈349m2分部工程名称大坝内坡整治检验FI期年月Fl单元工程名称、部位草皮护坡工程评定日期年月日检查项目序号质量要求检查结果1整地工程措施符合设计集中连片、总体布局符合设计2草种适合立地条件符合设计3根茎完好,枝梢新鲜检测项目序号项目设计值偏差值实测值合格数1成活率2保存率n检验结果检查项冃符合质量标准,检测项冃共测点,合格点,合格率%。质量等级施工单位年丿〕II建设(监理)单位年月日CB18单元工程施工质量报验单(承包[山泥冲]质报C2-08号)合同名称:隆回县山泥冲水库除险加固工程合同编号:2011-LHSKJG-C2致:邵阳市开拓水利水电工程建设监理有限公司隆回县小型病险水库除险加固工程监理部:M7.5浆砌石阻滑齿墙单元工程(及编码)己按合同要求完成施工,经自检合格,报请贵方核验。附:M7.5浆砌石阻滑齿墙单元工稈质量评定表。承包人:(全称及盖章)项目经理:(签名)日期:年月日(核验意见)n监理机构:(全称及盖章)监理工程师:(签名)日期:年月日说明:本表一式~~份,由承包人填写。监理机构审签后,承包人2份、监理机构、发包人、各1份。水利水电工程水泥砂浆浆砌石体单元工程质量评定表单位工程名称隆回县山泥冲水库除险加固工程单元工程量78.23m3分部工程名称大坝内坡整治检验日期年月日单元工程名称、部位M7.5浆砌石阻滑齿墙工程评定日期年月日项次工序名称工序质量等级1浆砌石体层面处理合格2△砌筑合格n评定意见单元工程质量等级两个工序质量质量达到合格标准,其中砌筑工序达到。施建设工(监理)单单位年月日位年月FI水利水电工程水泥砂浆砌石体浆砌石体层面处理工序质量评定表单位工程名称隆回县山泥冲水库除险加固工程单元工程量78.23m3分部工程名称人坝内坡整治检验H期年月日单元工程名称、部位M7.5浆砌石阻滑齿墙工程评定日期年月日项次保证项目质量标准检验记录1前一层砌体表面符合设计与《规定》要求,无松动岩块符合设计与《规定》要求,无松动岩块项次基本项目质量标准检验记录质量等级合格优良合格优良1前一层砌体表面浮渣基本清除干净,无积水和积渣浮渣全部清除干净,无积水和积渣浮渣全部清除干净,无积水和积渣合格n2局部光滑的砂浆表面凿毛面$80%凿毛面$95%凿毛面^90%合格评定意见单元工程质量等级保证项目全部符合质量标准,基本项目全部符合合格标准,其中项优良合格施建设工(监理)单单位位2012年月日年月曰水利水电工程浆砌石墩(墙)砌筑工序质量评定表单位工程名称隆回县山泥冲水库除险加固工程单元工程量78.23m3分部工程名称大坝内坡整治检验日期年月日单元工程名称、部位M7.5浆砌石阻滑齿墙工稈评定日期年月日项次保证项目质量标准检验记录1砂浆或混凝土标号、配合比符合设计及规范要求2石料质量、规格符合设计要求和施工规范规定3浆砌石墩(墙)的临时间断处间断处的高低差不大于lm并留有平缓阶台项次基木项目质量标准检验记录质量等级合格优良合格优良1浆砌石墩(墙)的砌筑次序基本符合:先砌筑角石,再砌筑镶面石,最后砌筑填腹石,镶面石的厚度不小于30cm全部符合:先砌筑角石,再砌筑镶面石,最后砌筑填腹石,镶面石的厚度不小于30cm2浆砌石墩(墙)的组砌形式组砌形式基本符合:内外搭砌,上下错缝,丁砌石分布均匀,面积不小组砌形式全部符合:内外搭砌,上下错缝,丁砌石分布均匀,面积不小于墩(墙)砌体全部面积的n于墩(墙)砌体全部面积的1/5,跛大于60cm1/5,长度大于60cm项次允许偏差项目设计值允许偏差(cm)实测值合格数(点)合格率(%)1轴线位置12顶面标咼±1.5317-度设闸门部位±1无闸门部位±2评定意见工序质量等级保证项目全部符合质量标准;基本项目全部符合合格标准,其中基本项目2为:允许偏差项目各项实测点合格率为%〜%施工单位年丿JEI建设(监理)单位年月日注此表填写说明,见《水利水电工程施工质量评定表填写说明与示例(试行)》一书,第783页表7.22-K水利水电工程石料质量评定表量程工元单3Hh年R月年m准标量质录记验检11度密然天3R限度极强nE345项次准标量质级等量质格合良优良优11形状粗料石块石eUUn毛石无一定形状,块重大于25kg,检测总数中有70%符合要求无一定形状,块重大于25kg,检测总数中有90%符合要求2尺寸粗料石块长大于50cm,块重大于25kg(块长/块高)小于3,检测总数中有70%符合要求。块长大于50cm,块重大于25kg(块长/块高)小于3,检测总数中有90%符合要求。块石块厚大于20cm,检测总数中有70%符合要求块厚大于20cm,检测总数中有90%符合要求毛石中厚大于15cm,检测总数中有70%符合要求中厚大于15cm,检测总数中有90%符合要求3石料质地坚硬、新鲜、无剥落层或裂纹,基本符合上述要求坚硬、新鲜、无剥落层或裂纹,必须符合上述要求评定意见质量等级保证项目全部符合质量标准;基本项日全部合格,其中形状符合标准,尺寸符合标准施工单位年月日建设(监理)单位年月日注此表填写说明,见《水利水电工程施工质量评定表填写说明与示例(试行)》一书,第786页表7.23°水利水电工程水泥砂浆质量评定表单位工程名称隆冋县山泥冲水库除险加固工程单元工稈量78.23m3分部工程名称大坝内坡整治检验日期年月日单元工程名称、部位M7.5浆砌石阻滑齿墙工程评定日期年月日项次保证项甘质量栩ft检验记录1水泥、Wk畑参和料、处翊品种、质量必须符合国家有关标准2标号和相/立的配合比、拌和时间计删范要求328天抗压强®保证率280%项次基本项目质量标准检验记录质SW合格优良合格优良1水泥蹴强度离鬃数CvWO.22CW0.182检测总数中有大于等于70%测次符合规定要求检测总数中有大于等于80%测次符合《规定》要求n项次允许项H允许实测值合格数(点)合格率(%)1WS己合比称量水泥±22砂±33掺和料±24水、外加剂溶液±1评定意见质量等级保证项目全部符合质量标准;基本项目全部符合合格标准,其屮基本项目1达到标准;允许偏差项目各项实测测次合格率为%施工单位年月H设S)位建隘单年月日注此表填写说明,见《水利水电工程施工质量评定表填写说明与示例(试行)》一书,第789页表7・24c

相关文档
