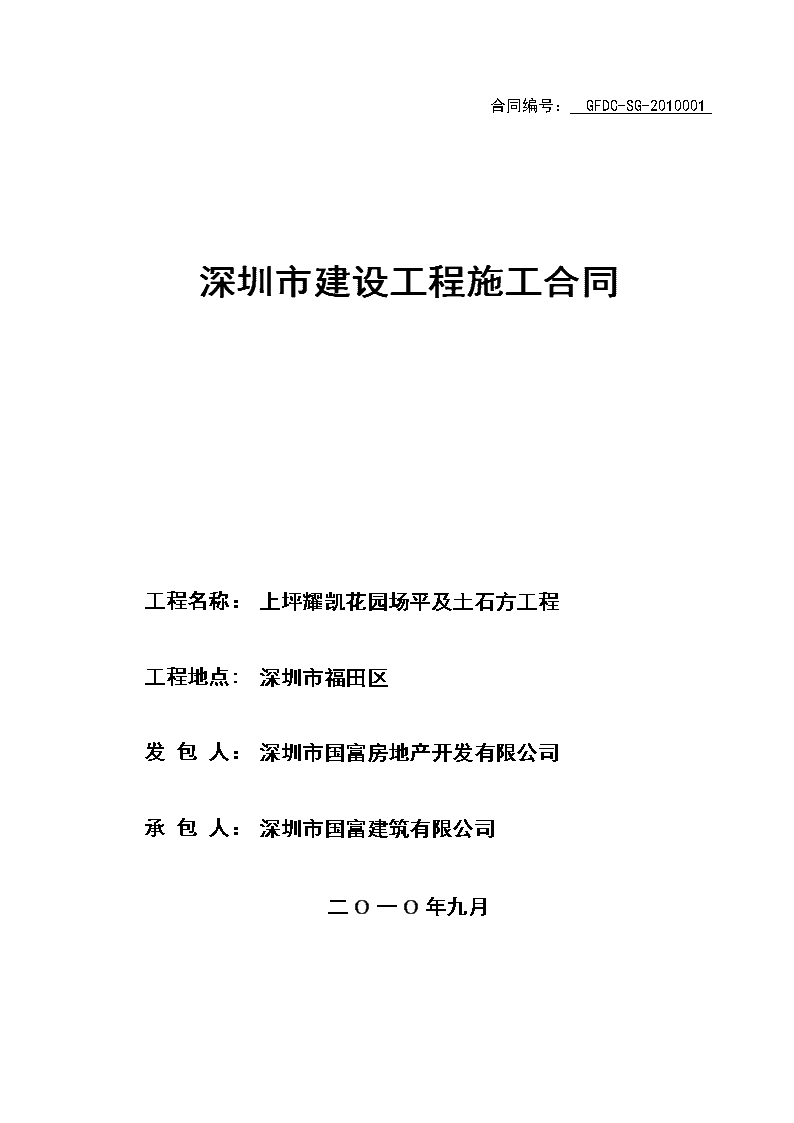

合同编号:GFDC-SG-2010001深圳市建设工程施工合同工程名称:上坪耀凯花园场平及土石方工程工程地点:深圳市福田区发包人:深圳市国富房地产开发有限公司承包人:深圳市国富建筑有限公司二O一O年九月\n第一部分 协议书发包人:深圳市国富房地产开发有限公司承包人:深圳市国富建筑有限公司根据《中华人民共和国合同法》、《中华人民共和国建筑法》、《深圳经济特区建设工程施工招标投标条例》及其他有关法律、法规,遵循平等、自愿、公平和诚实信用的原则,发、承包人就本工程施工事项协商一致,订立本合同,达成协议如下:一、工程概况工程名称:上坪耀凯花园场平及土石方工程工程地点:深圳市福田区工程规模及特征:本工程场地原始地貌为丘陵,地表植被多为灌木及大型树木,本地块呈现中间高,四周低,最大落差约35米。资金来源:100%私有二、工程承包范围本次开挖深度从原地貌至标高63.5米(即:+0.000)。包括:树木砍伐、植被清除、土石方开挖(含爆破)、外运、回填、场地平整等所有工作内容。三、合同工期开工日期:2010年10月30日(以开工报告为准)竣工日期:2011年4月29日合同工期总日历天数180天。四、质量标准本工程质量标准:合格五、合同价款币种:人民币合同价款(小写):暂定:40,000,000.00元(大写):肆仟万元整其中,施工现场安全文明措施费为(小写):元项目单价:详见经发包人审核的预算书。\n六、组成合同的文件组成本合同的文件及优先解释顺序与本合同通用条款4.1款的规定一致:⑴协议书;⑵中标通知书;⑶合同澄清会谈纪要;⑷专用条款和补充条款;⑸通用条款;⑹投标文件或预算书;⑺标准、规范及有关技术文件;⑻图纸;⑼工程量清单;⑽双方有关工程的洽商、变更等书面记录和文件;⑾发包人和(或)工程师有关通知及工程会议纪要;⑿工程进行过程中的有关信件、数据电文(电报、电传、传真、电子数据交换和电子邮件)。七、词语含义本协议书中有关词语含义与本合同“通用条款”中赋予它们的定义相同。八、承包人承诺承包人向发包人承诺按照本合同约定进行施工、竣工,在质量缺陷保修期内承担工程质量缺陷保修责任,并履行本合同所约定的全部义务。九、发包人承诺发包人向承包人承诺按照本合同约定的期限和方式支付合同价款及其它应当支付的款项,并履行本合同所约定的全部义务。十、合同生效本合同订立时间:2010年9月15日订立地点:深圳市福田区发包人和承包人约定本合同自双方签字盖章后成立,并送深圳市建设局备案后生效。\n发包人(公章):承包人(公章):地址:地址:法定代表人:法定代表人:委托代理人:委托代理人:电话:电话:传真:传真:开户银行:开户银行:账号:账号:邮政编码:邮政编码:合同备案情况:备案机构(公章):经办人:二○一○年九月日\n\n第二部分通用条款一、词语定义和解释1、1词语定义词语定义下列词语除专用条款另有约定外,应具有本条所赋予的定义:1.1通用条款:指根据法律、法规和规章的规定及建设工程施工的需要订立,通用于建设工程施工的条款。1.2专用条款:指发包人与承包人根据法律、法规和规章的规定,结合具体工程实际,经协商达成一致意见的条款,是对通用条款的具体化、补充或修订。1.3发包人:指本合同指明的执行本工程投资计划的当事人,或其他指定的负责管理本工程的当事人,以及取得该当事人资格的合法继承人,但不指其任何受让人(除经承包人同意外)。1.4承包人:指本合同中指明承建本工程的、具有相应工程施工资质的当事人,以及取得该当事人资格的合法继承人,但不指其任何受让人(除经发包人同意外)。1.5专业工程承包人:指与发包人签订专业工程施工合同并承建该合同指定工程的、具有相应工程施工资质的当事人,以及取得该当事人资格的合法继承人,但不指其任何受让人(除经发包人同意外)。1.6分包人:指经发包人认可并与承包人签订了分包合同承建本工程部分工程的、具有相应工程施工资质的当事人,以及取得该当事人资格的合法继承人。1.7发包人代表:指由发包人任命的行使本合同约定的权力和义务的代表。1.8工程师:指发包人在履行本合同中委派的工程管理人员,在本合同专用条款中指定,其具体职权由发包人承包人在本合同相应条款中明确。实施监理的工程,工程师由发包人委托的负责本工程监理并取得相应工程监理资质的监理单位任命的总监理工程师担任;不实施监理的工程,工程师由发包人委托的专业人士担任。1.9项目经理:指承包人在履行本合同中委派的并取得相应资格的工程管理人员,在本合同专用条款中指定,代表承包人履行合同约定的权力和义务。1.10设计人:指发包人委托的负责本工程设计并取得相应工程设计资质的当事人,以及取得该当事人资格的合法继承人。1.11永久工程:指根据本合同约定应实施的永久性工程,包括1.14款所指的设备。1.12临时工程:指实施和完成本工程及其缺陷的修复过程中所需的各种临时性工程,但不包括1.15款所指的承包人装备。1.13工程:指永久工程和临时工程,或视具体情况指两者中的任何一个。1.14单项工程:指本工程范围内、合同约定或能单独发挥效益的某一独立工程。1.15设备:指预定构成或构成永久工程一部分的机械、仪器、装置。1.16承包人装备:指属承包人所有(或租赁)的,为实施和完成本工程及其缺陷修复所需的机械、器具或物品。\n1.17发包人提供装备:指根据本合同约定由发包人提供的为实施和完成本工程及其缺陷修复所需的机械、器具或物品。1.18现场:指由发包人提供的用于本工程施工的场地以及发包人在合同中具体指定构成现场一部分的其他场所。1.19永久占地:指为实施本工程而需要的一切永久占用的土地。1.20临时占地:指为实施本工程而需要的一切临时占用土地,包括施工所用的临时支线、便道、便桥和现场的临时出入通道,以及生产、生活等临时设施用地等。1.21合同价款:指在中标通知书中写明的或发包人承包人双方议定的,承包人按合同约定实施和完成本工程及其缺陷的修复应得到的价款。1.22追加(减)合同价款:指在合同履行中发生需要增加(减少)合同价款的情况,经发包人确认后按合同约定的价款结算方法增加(减少)的合同价款。1.23费用:指不包含在合同价款之内的应由发包人或承包人承担的经济支出。1.24交接证书:指本合同中约定有单独工期的单项工程或本工程竣工后,根据本合同约定签发的证书。1.25开工日期:指发包人和承包人在合同中约定,承包人开始工程施工的绝对或相对的日期。1.26竣工日期:指发包人和承包人在合同中约定,承包人完成工程施工的绝对或相对的日期。1.27实际竣工日期:指承包人完成工程施工并通过竣工验收的日期。1.28工期:指发包人和承包人在本合同中约定的,按总日历天数(包括法定节假日)计算的从开工日期至竣工日期的天数。1.29实际工期:指按总日历天数(包括法定节假日)计算的从开工日期至实际竣工日期的天数。1.30图纸:指由发包人按本合同约定向承包人提供的全部设计图纸、计算书和性质类似的技术资料,或由承包人提交并经工程师批准的所有图纸、计算书和其他性质类似的技术资料。1.31标准、规范:指合同中约定的适用于本工程的技术标准、规范及其修改或补充。1.32工程量清单:指根据有关工程量计算规则、图纸列出的工程项目名称和相应数量等的明细清单。1.33书面形式:指合同、协议、信件和数据电文(包括电报、电传、传真、电子数据交换和电子邮件)等可以有形地表现所载内容的形式。1.34违约责任:指合同一方不履行合同义务或履行合同义务不符合约定所应承担的责任。1.35索赔:指在合同履行过程中,对于并非自己的过错、而是应由对方承担责任的情况造成的实际损失,向对方提出经济补偿和(或)工期顺延的要求。1.36不可抗力:指不能预见、不能避免并不能克服的客观情况。1.37小时或天:本合同中约定按小时计算时间的,从事件有效开始时计算(不扣除休息时间);约定按天计算时间的,开始当天不计入,从次日开始计算。时限的最后一天是法定节假日的,以节假日次日为时限的最后一天,但竣工日期除外。时限的最后一天的截止时间为当日24时。\n1.38法定节假日:指星期六、星期天及国家法定的节假日。2标题和旁注标题和旁注2.1本合同条款的标题和旁注不视为合同条款或合同本身的一部分,在解释及推定合同条款时,不列入考虑。3书面形式书面形式3.1除合同另有约定外,在合同履行过程中当事人各方发出或发布的任何通知、指令,均应是书面的,收件方应在回执上签署姓名和收到时间,不应无理扣压或拖延。二、合同文件4合同文件组成及解释顺序合同文件组成及解释顺序4.1组成合同的各个文件应该是一个整体,彼此相互解释,互为说明。本合同的文件及优先解释顺序如下:⑴协议书;⑵中标通知书;⑶专用条款和补充条款;⑷通用条款;⑸投标文件;⑹标准、规范及有关技术文件;⑺图纸;⑻工程量清单;⑼双方有关工程的洽商、变更等书面记录和文件;⑽发包人和(或)工程师有关通知及工程会议纪要;⑾工程进行过程中的有关信件、数据电文(电报、电传、传真、电子数据交换和电子邮件)。工程师作出解释4.2当合同文件内容含糊不清或相互矛盾时,由工程师作出解释。如不同意工程师的解释时,按通用条款第37条关于争议的约定处理。5语言文字和适用法律、法规语言文字5.1本合同文件使用汉语语言文字书写、解释和说明。如专用条款约定使用两种以上(含两种)语言文字时,汉语应为解释和说明本合同的标准语言文字。\n适用法律和法规5.2本合同适用中华人民共和国法律、法规和规章。需要明示的法律、法规和规章,由双方在专用条款中约定。6适用标准、规范适用标准及规范6.1本工程的材料、设备、施工必须符合现行国家、行业及工程所在地地方标准、规范的要求。国家、行业及工程所在地地方标准、规范存在不一致时,发、承包人根据标准、规范的适用范围和本工程的实际情况在专用条款中约定选用的标准、规范名称。发包人应按专用条款约定的时间向承包人提供一式两份约定选用的标准、规范。国内没有相应标准规范6.2国内没有相应标准、规范的,由发包人按专用条款约定的时间向承包人提出施工技术要求,承包人按约定的时间和要求提出施工工艺,经发包人认可后执行;发包人要求使用国外标准、规范的,应在专用条款中明示国外标准、规范名称,并负责提供中文译本。7图纸图纸的提供和使用7.1发包人应按专用条款约定的套数和日期,向承包人提供图纸。承包人需要增加图纸套数的,发包人应代为复制,复制费用由承包人承担。承包人应在施工现场保留一套完整的图纸,供工程师及有关人员进行工程检查时使用。未经发包人同意,承包人不得将图纸提供给与本工程施工无关的第三方。保密要求7.2发包人对工程有保密要求的,应在专用条款中提出保密要求和保密期限,保密措施费用由发包人承担。承包人在约定的保密期限内履行保密义务。图纸提供延误7.3因发包人未能按约定提供图纸,打乱工程施工计划,给承包人造成损失和(或)导致工期延误的,发包人应赔偿承包人损失和(或)顺延延误的工期。承包人未提交图纸7.4发包人之所以不能按约定提供图纸,是因为承包人未能提交合同约定应由其提交的图纸或提交的图纸有误所致,承包人无权要求发包人赔偿损失、顺延工期。临时工程图纸7.5当工程师认为需要时,承包人应提交临时工程的设计图纸2份,供工程师批准或备查。补充图纸技术资料7.6发包人或工程师有权随时向承包人发出为满足本工程的正确实施和完成及其缺陷修复所需的补充图纸和技术资料,承包人应予执行。\n8通知承包人通知8.1根据本合同条款由发包人或工程师发给承包人的一切证书、通知或指令均应发送或派专人送达承包人在本合同专用条款中指定的地址或承包人为此指定的其它地址。致发包人或工程师通知8.2根据本合同条款由承包人发给发包人或工程师的一切通知均应发送或派专人送达发包人或工程师在本合同专用条款中指定的地址,或者发包人或工程师为此指定的其它地址。拒收通知8.3如一方拒绝签收另一方通知,另一方以特快专递等专用条款约定的方式将通知送至专用条款中指定的地址,视为送达。三、发包人和承包人9发包人发包人代表9.1发包人可任命发包人代表,发包人代表的姓名在专用条款中明确。本合同中约定由发包人确认、批准、同意、审批等事项均应以发包人盖章或发包人代表签字为准。发包人如需更换发包人代表,应至少提前7天以书面形式通知工程师和承包人。发包人义务9.2发包人应履行本合同所约定的全部义务。发包人应按本合同约定的期限和方式向承包人支付合同价款及其它应支付的款项,并按本合同约定向承包人提供标准、规范、图纸、材料、设备、装备及其它物品。发包人应保证其人员配合承包人的工作并遵守关于工程安全与环境保护的规定。发包人委托9.4发包人可将9.3款部分工作委托承包人办理,具体委托内容由双方在专用条款中约定,费用由发包人承担。发包人未完成约定工作9.5发包人未完成9.3款约定的各项工作,且未委托承包人办理,给承包人造成损失和(或)导致工期延误的,发包人应赔偿承包人损失和(或)顺延延误的工期。10承包人承包人义务10.1承包人应履行本合同所约定的全部义务。承包人应负责做好合同约定的设计工作,精心组织施工,按时完成本工程及其在缺陷保修期内对缺陷的修复。为此,承包人应提供所需的全部监督管理、人工、材料、设备、施工装备、往返工地的交通以及合同订明或合理地推断为进行本工程而需要的各种事物。\n承包人工作10.2承包人应按照专用条款约定完成以下工作:⑴由承包人负责设计的工程,在其设计资质等级和业务允许的范围内完成发包人委托的工程施工图设计,经工程师审核发包人确认后使用,发包人承担由此发生的费用;⑵承担施工场地安全保卫工作,提供和维修非夜间施工使用的照明、围护设施;⑶向发包人提供施工场地办公和生活的房屋及设施,发包人承担由此发生的费用;⑷根据法律、法规和规章有关施工场地交通、环境保护、施工噪音、安全生产、文明施工等的管理规定,办理相关手续,并通知工程师。发包人承担由此发生的费用,因承包人责任造成的罚款除外;⑸在本工程或本工程中某单项工程已竣工但未交付发包人以前,负责已完工程的保护工作,保护期间发生损坏,应予以修复并承担费用。如发包人要求承包人采取特殊保护措施,发包人应承担相应费用;⑹做好施工场地地下管线和邻近建筑物、构筑物(包括文物保护建筑)、古树名木等的保护工作;⑺保证施工场地清洁符合环境卫生管理的有关规定,交工前清洁施工现场,承担因自身原因违反有关规定造成的损失和罚款;⑻发包人和承包人在专用条款内约定承包人应做的其他工作。承包人未完成约定工作10.3承包人未完成10.2款约定的各项工作,给发包人造成损失的,承包人应赔偿发包人的损失。四、工程管理人员11工程师工程师11.1发包人应在本合同专用条款中指定工程师或者在开工前将工程师的姓名通知承包人。实施监理的工程,发包人应在开工前将监理单位和总监理工程师的名称、监理内容书面通知承包人。发包人对承包人的任何指令必须通过工程师发出。发包人如需更换工程师,应至少提前7天以书面形式通知承包人。工程师职权11.2工程师应履行本合同条款约定的职责,行使本合同订明或必然隐含的权力。除合同明确说明外,工程师无权修改合同,亦无权免除承包人在合同内的任何职责和义务。工程师在履行和行使其职权时,其任何行为或遗漏,不免除承包人履行合同约定的任何职责和义务。工程师权力限制11.3工程师行使下列权力时,应先取得发包人的批准:⑴发布开工令、停工令、复工令;⑵向设计人或承包人提出建议且提出的建议可能会提高工程造价或延误工期;⑶对本工程任何形式、数量、质量、价款和内容上的变动;⑷对合同约定的承包人职责和义务进行变更;\n⑸提出或批准索赔;⑹签发工程款支付证书;⑺合同条款中明确约定应取得发包人批准的其他权力;⑻专用条款中明确的其他需经发包人批准的权力。但是,当工程师行使上述需经发包人批准的权力时,应视为发包人已予批准。紧急情况时11.4当工程师认为出现了危及人身、财产安全和立即影响工程安危的紧急情况,且不可能在事前把情况报告给发包人时,在不免除合同约定的承包人的任何职责和义务的情况下,工程师可先行行使11.3款中的权力,并应在事后24小时内向发包人作出书面报告。工程师权力委托11.5工程师可随时将其任何职责和权力授予其任命的工程师代表(按有关规定或发包人指定必须由工程师亲自履行的职权不得转授),亦可随时将其授予工程师代表的任何职权撤回。任何此类授权和撤回应由工程师提前7天通知发包人和承包人,在未将有关文件副本送交承包人之前,该项授权和撤回不能生效。工程师代表对工程师负责,履行和行使工程师授予的职责和权力。工程师代表在其授权范围内履行职权时,视同工程师。工程师指令11.6工程师应按合同约定,及时向承包人提供所需的指令。工程师的指令由其本人签字后以书面形式送达项目经理,项目经理在回执上签署姓名和收到时间后生效。必要时,工程师可以发出口头指令,并在48小时内给予书面确认。对工程师的口头指令,承包人应予执行。如承包人在工程师发出的口头指令48小时之后,未收到工程师的书面确认,应在工程师发出口头指令后7天内提出书面确认要求,工程师应在承包人提出书面确认要求后48小时内给予答复,逾期不予答复的,视为口头指令已被确认。承包人认为工程师的指令不合理,应在收到指令后24小时内向工程师报告,工程师应在收到承包人报告后24小时内作出修改指令或继续执行原指令的决定,通知承包人。工程师未尽义务或失误11.7工程师应按合同约定,及时向承包人提供所需的指令、批准并履行约定的其他义务。因工程师未能按合同约定履行义务或者因工程师的失误,给承包人造成的损失和(或)导致工期延误的,发包人应赔偿承包人的损失,顺延延误的工期。工程师须公正无私11.8工程师在履行和行使职权或处理涉及发包人和承包人的权利和义务事项时,应根据合同条款约定,考虑各种情况,行使其酌情权,实事求是和公正无私地作出判断并接受检查,如发现有不当之处,应进行修正。12项目经理\n项目经理12.1承包人应按投标书的承诺任命项目经理,授权其代表承包人履行本合同约定的权力和义务,并经发包人同意后在专用条款中明确。项目经理签字12.2承包人根据合同发出的一切文件(包括致发包人或工程师的通知),均应以书面形式由项目经理签字后发出。项目经理更换12.3承包人应保证其任命的项目经理与投标书的承诺一致,并保证项目经理及时到位,保证施工过程中项目管理班子的稳定。若任命的项目经理与投标书的承诺不一致或项目经理未及时到位,发包人可按照专用条款中的约定对承包人进行相应处罚。如需更换项目经理,应至少提前7天以书面形式通知工程师,并报发包人同意。未经发包人同意,承包人不得更换项目经理。项目经理组织施工12.4项目经理按发包人和工程师批准的施工组织设计(施工方案)、工程进度计划和工程师发出的指令合理组织施工。在发生危及人身、财产安全和立即影响工程安危的紧急情况且无法与工程师取得联系时,项目经理应采取保证人身和工程、财产安全的紧急措施,并在采取措施后48小时内向工程师送交报告。五、转让、分包、专业工程发包13转让转让13.1承包人不得将本合同或其中任何部分转让给其他单位或个人。14分包承包人分包工程14.1承包人拟进行分包的工程及分包人,经发包人批准,在专用条款中约定。承包人将其承包范围的部分项目分包,不解除合同约定的承包人任何责任和义务。承建资质14.2如承包人没有承担本合同中某专业工程的承建资质,承包人必须根据14.1款的约定将该专业工程进行分包,分包人必须具备承建该专业工程的资质条件。分包人的资料14.3承包人有义务依据工程师的要求向工程师提供已分包或拟分包工程的分包人的一切资料。分包工程价款14.4承包人与分包人应签订分包合同。分包工程价款由承包人与分包人结算。发包人未经承包人同意不得以任何形式向分包人支付各种工程款项。肢解分包与再分包14.5承包人不得将全部工程肢解分包。承包人应禁止分包人将分包工程的任何部分再分包。\n15专业工程发包专业工程发包15.1发包人自行发包专业工程的,应遵循有关法律、法规的规定,在专用条款中明确专业工程承包人。专业工程施工合同由发包人与专业工程承包人签订,承包人与专业工程承包人为总包与分包关系。责任划分15.2⑴发包人应保障承包人免于承担应由专业工程承包人承担的责任和义务,保护承包人在上述责任和义务方面不受损害;任何由于专业工程承包人未履行上述责任和义务而引起的与本合同有关的一切索赔、赔偿、诉讼等费用及其他开支,承包人免于承担;⑵对于因专业工程承包人的过失而造成的任何损失,承包人免于承担;⑶承包人对整个工程施工进行统一协调管理,专业工程承包人应接受承包人的管理,施工中协作配合。管理费与配合费15.3根据专业工程施工合同与本合同关联程度,发包人与承包人另行约定配合费与管理费的金额与支付方式。六、施工准备工作16施工组织设计和进度计划施工组织设计和进度计划16.1承包人应编制本工程和专用条款约定的单项工程的施工组织设计和进度计划。施工组织设计和进度计划提交和确认16.2承包人应按专用条款中约定的时间和要求(专用条款无明确时间约定时则应在承包人收到本工程或专用条款约定的单项工程图纸后14天内)向工程师提交施工组织设计和工程进度计划。工程师应按专用条款中约定的时间(专用条款无明确时间约定时则应在工程师收到施工组织设计和工程进度计划后14天内)予以确认或提出修改意见,逾期不确认也不提出修改意见的,应视为同意。工程师如期提出合理修改意见的,承包人应根据该意见按专用条款约定的时间或要求(专用条款无明确时间约定时则应在承包人收到修改意见后7天内)提交修改后的施工组织设计和工程进度计划,待工程师确认后执行。进度计划的要求16.3工程进度计划应反映出各施工区段或各工序之间的搭接关系、施工期限和开、竣工日期,并应包括每月预计完成的工作量和形象进度。按进度计划施工16.4承包人必须按工程师确认的工程进度计划组织施工,接受工程师对工程进度的检查、监督。进度计划的修改16.5\n如工程师认为工程实际进度不符合已经确认的工程进度计划,在承包人无任何理由取得延长工期的情况下,承包人应根据工程师的要求,在合同约定的工期内修改工程进度计划,并提出改进措施,提交给工程师确认后执行。批准修改后的工程进度计划并不解除承包人根据合同约定应负的任何责任或义务。提交工程用款计划16.6承包人应随工程进度计划向工程师提交按合同约定承包人有权得到支付的工程用款计划,以备工程师查阅。如工程师提出要求,承包人还应按要求提交修改的工程用款计划。未解除承包人的责任和义务16.7承包人向工程师提交上述施工组织设计、工程进度计划和说明、工程用款计划,并取得工程师同意,不能因此而解除承包人根据合同约定应负的任何责任或义务。17施工准备现场作业和施工方法17.1承包人应对全部现场作业和施工方法的适应性、稳妥性和安全性负责,但因设计、标准、规范原因造成相应问题的例外。如合同明确约定部分或全部工程由承包人设计,即使有工程师的批准,承包人仍应对所设计工程负全部责任。合同文件中的缺陷17.2承包人在查阅合同文件或在本工程实施过程中,有责任对图纸、标准、规范或其他资料进行复核。如发现其中有任何缺陷,应在有关工程开工前及时书面通知工程师,工程师在接到承包人的通知后,应立即就此作出决定。如承包人未发现对于有经验的承包人应能发现的上述缺陷,并给发包人造成损失的,承包人应承担赔偿责任。勘察资料研究分析17.3承包人在签订合同之前,应研究和分析发包人提供的水文、地质、气象等资料。承包人应对其对该资料的理解、判断和应用负责。现场考察17.4承包人在签订合同之前,应视为已研究和察看了工地及其四周环境;已清楚知道关于通往工地的现有道路或其他交通条件、土地及工地的外形和性质、损毁物业的危险、挖掘对象的性质、进行本工程所需的工程及材料的性质、生活与施工条件;已取得影响其签订合同及进行本工程施工的资料。承包人不得以对上述事项了解不够充分而向发包人索赔,也不得免除根据合同约定须承担的责任。不利的外界障碍或条件17.5在施工期间,如遇到对于有经验的承包人无法预见的外界障碍或条件,给承包人造成损失和(或)导致工期延误的,发包人应赔偿承包人的损失,顺延延误的工期。已明示的外界障碍或条件17.6在确定损失和(或)延误的工期时,应该考虑工程师已经发给承包人与此有关的指令,以及在没有工程师具体指令情况下,承包人采取使工程师可接受的措施。\n但是,对于合同已经明确指出的不利的外界障碍或条件,均视为承包人在接受合同时已预见其影响因素并已在合同报价中计入由于其影响而可能发生的一切费用。对于合同未明确指出但在不利的外界障碍或条件发生之前,工程师已经明确告知承包人有可能发生,但承包人未能采取有效措施而导致的后果均由承包人负责。地下构筑物17.7承包人在签订合同之前,应在勘察设计资料和发包人提供的相关资料的基础上,对现场存在的管线等地下构筑物作进一步调查和了解,以取得其对施工影响的全部信息,并在施工组织设计和进度计划中作出充分的考虑。施工放线17.8发包人应向承包人提供工程施工所需的原始基准点、基准线和基准标高,并对其真实准确性负责,同时承担由于其错误而引起的承包人的费用损失和工期延误的补偿责任。承包人应在工程放线前作出合理的努力对其准确性进行验证,认真保护一切基准点、标桩和其他有关标志。承包人按上述基准负责对工程的所有部位正确定位,纠正在工程的位置、标高、尺寸或定线中的任何错误。工程师对放样、准线或标高的核查,均不应解除承包人对其准确性所负的责任。提供场地17.9发包人应按专用条款的约定向承包人提供施工所需的场地,以满足承包人进行本工程施工。发包人未按约定提供施工所需的场地,致使本工程或其他任何部分的进展受到影响,给承包人造成损失和(或)导致工期延误的,发包人应赔偿承包人损失,顺延延误的工期。未能办妥土地征用17.10发包人未能按期办妥土地征用和拆迁手续,承包人在接到工程师通知后,应按工程师的指示及时调整工程组织设计和进度计划中的各项工作的施工方案和顺序,以便能够继续施工或者对施工人员和施工机械及时进行调整,以避免停工损失的发生。发包人未能按期办妥土地征用和拆迁手续,给承包人造成损失和(或)导致工期延误的,发包人应赔偿承包人损失,顺延延误的工期。临时占地的租用17.11征地红线内的工程用地,在不影响施工的前提下,经发包人批准,可免费提供给承包人作施工临时用地。红线范围外的临时占地的租用,由发包人根据开工需要和施工先后顺序,分期办理租用手续,提供给承包人作施工临时用地。红线外的临时占地租用费用由发包人支付(专用条款另有约定除外)。临时用地使用完毕后,承包人应自费将临时用地恢复原状。供本工程专用17.12承包人为本工程提供的一切承包人装备、临时工程和材料,一经运到现场,即视为供本工程专用。若无工程师同意,承包人不得将上述物品或其中任何部分运出现场。七、开工、暂时停工、工期及延误\n18开工及延期工程开工18.1工程师应按合同约定的开工日期在不少于7天前向承包人发出开工通知书,承包人应按合同约定的开工日期开始本工程或本工程中某单项工程的施工。承包人造成的开工延期18.2承包人因自身的原因不能按时开工,应在不少于本合同约定的开工日期前7天,向工程师提出开工延期的要求和理由。工程师应在接到开工延期申请后48小时内予以审核,并报发包人审批后答复承包人。发包人同意开工延期或逾期未予答复的,开工延期并相应顺延工期;发包人不同意开工延期或承包人未在约定时限内提出开工延期申请的,开工不予延期并工期不予顺延。发包人造成的开工延期18.3因发包人的原因造成承包人不能在本合同约定的开工日期开工,工程师应以书面形式通知承包人,延期开工并相应顺延工期。因延期开工给承包人造成损失的,发包人应赔偿承包人损失。19暂停施工和复工暂停施工19.1工程师认为确有必要暂停施工时,可向承包人发出暂停某一部分或全部工程的施工令,并在发出指令后48小时内提出书面处理意见。承包人应按工程师的指令暂停某一部分或全部工程的施工。在暂停施工期间,承包人应妥善地保护本工程或其任何部分工程,并保障其安全。承包人造成的暂停施工19.2下述原因造成的暂停施工所涉及的费用增加和(或)工期延误,发包人不予补偿:⑴因承包人某种失误或违约造成的,或应由承包人负责的必要停工;⑵承包人为了本工程的合理施工调整部署,或为了工程及其任何部分的安全而采取必要的技术措施所需要的停工;⑶因现场气候条件(不可抗力情况除外)导致的必要停工。发包人或工程师造成停工19.3因发包人或工程师的行为或失误造成停工,给承包人造成损失和(或)导致工期延误的,发包人应赔偿承包人损失和(或)顺延延误的工期。暂停施工持续63天以上19.4承包人根据工程师的指令暂时停止全部工程或部分工程的施工,自暂停施工之日起63天内,工程师未发出复工令,并且该暂停施工不在19.2款范围之内,承包人可向工程师发出通知,要求自收到该通知后14天内准许暂停施工的工程继续施工。在上述期限内未得到准许,承包人可以作出以下选择(但并非必须):⑴当此项停工仅影响本工程的一部分时,承包人有权将该部分工程从合同中取消,同时将此事通知发包人;⑵当此项停工影响整个工程时,承包人有权根据通用条款第35条的约定将此项停工视为违约事件,并终止对本合同的承包。\n复工19.5在工程师发出复工令后,承包人和工程师应联合对受暂时停工影响的工程、生产设备和材料进行检查。承包人应负责修复在暂停期间发生的工程、设备或材料的任何变质、缺陷或损坏。20工期及延误工期20.1本工程须在本合同协议书中约定的时间内完成,或在根据20.2款约定的延长期限内完成。本工程的任何单项工程须在专用条款约定的各段时间内完成,或在根据20.2款约定的延长期限内完成。工期顺延20.2因以下原因造成的工期延误,工期顺延:⑴发包人未能按约定提供图纸及开工条件;⑵发包人未能按约定日期支付工程预付款、进度款,致使施工不能正常进行;⑶工程师未能按约定提供所需的指令、批准等,致使施工不能正常进行;⑷工程变更;⑸一周内非承包人原因停水、停电造成停工累计超过8小时;⑹遇不可抗力;⑺合同条款已明确约定或工程师同意的其他工期顺延情况。工作时间的限制20.3承包人在夜间或国家法定节假日进行工程施工应经工程师的认可,并遵守当地政府的有关规定或取得有关部门的批准。但是为了抢救生命、保护财产或为了工程的安全、质量而绝对必要的作业,不必事先经工程师的许可。在这种情况下,承包人应在事后立即向工程师报告。提前竣工奖励费20.4如发包人要求提前竣工,且承包人在20.1款约定的工期及20.2款经批准的延长工期期限内提前完成本工程,或者在相应的期限内提前完成本工程中某单项工程,发包人应向承包人支付专用条款约定的提前竣工奖励费。提前时间是以工期加上已批准的延长工期减去实际工期计算(即:提前时间=工期+批准的延长工期-实际工期)。延期损失赔偿费20.5承包人因自身原因未能按照20.1款约定的工期及20.2款经批准的延长工期期限内完成本工程,或者未能在相应的期限完成本工程中某单项工程,承包人应承担违约责任,并向发包人支付专用条款约定的延期损失赔偿费,但延期赔偿费的支付不能免除承包人根据合同约定应负的任何责任和义务。延期时间是以实际工期减去工期及已批准的延长工期计算(即:延期时间=实际工期-工期-批准的延长工期)。延期损害赔偿费的减少20.6\n如在本工程竣工之前,已对本工程中某单项工程签发了交接证书,且交接证书中写明的实际竣工日期并未延误,而是本工程中的其他部分产生了工期延误,则本工程的延期损失赔偿费应予减少。减少的幅度按已签发交接证书的单项工程的价值占本工程价值的比例计算,但专用条款约定的延期损失赔偿费限额不应受此影响。八、材料、设备供应21发包人供应材料设备发包人供应材料设备21.1发包人供应材料设备的,应在专用条款中列出相应材料设备清单。材料设备清单中应约定发包人供应材料设备的品种、规格、型号、数量、单价、质量等级、提供时间和地点。发包人应按材料设备清单中的约定向承包人提供材料设备,并提供产品质量合格证明,对材料设备质量负责。发包人在所供材料设备到货前24小时通知承包人,双方在工程师的见证下验收交接,并按承包人指定的地点和方式堆放。承包人负责保管21.2发包人供应的材料设备,在承包人接收后,由承包人负责保管,发包人支付相应保管费用。因承包人原因发生的丢失或损坏由承包人负责赔偿。如发包人未按21.1款通知承包人验收交接,则承包人不负责保管,发生的丢失或损坏由发包人负责。发包人承担责任21.3发包人供应的材料设备与专用条款列出的材料设备清单中的约定不符时,发包人承担相关责任,具体如下:⑴材料设备单价不符合约定,由发包人承担所有价差;⑵材料设备的品种、规格、型号、质量等级不符合约定,承包人可拒绝接收、保管,由发包人负责运出施工场地并重新采购;⑶材料的规格、型号不符合约定,经发包人同意,可由承包人代为代换,相关费用由发包人承担;⑷材料设备的到货地点不符合约定,由发包人负责运至材料设备清单约定的地点;⑸材料设备供应数量不符合约定,多于清单中约定的数量时由发包人负责运出施工场地,少于清单中约定数量时由发包人负责补齐;⑹材料设备到货交接时间不符合约定,早于约定时间的由发包人承担因此产生的保管费用,迟于约定时间给承包人造成损失和(或)导致工期延误的,发包人应赔偿承包人损失,顺延延误的工期。结算方式21.4发包人供应的材料设备的结算方式由发包人和承包人在专用条款中约定。22承包人采购材料设备22.1\n承包人采购材料设备承包人负责采购的材料设备,应符合设计、标准规范、专用条款约定的要求以及投标书的承诺,并提供产品质量合格证明,承包人对材料设备质量负责。承包人应在材料设备到货前24小时通知发包人,双方在工程师的见证下进行联合验收。承包人承担责任22.2承包人采购的材料设备与设计、标准、规范以及专用条款约定的要求不符时,承包人应按工程师要求的时间运出施工场地,重新采购符合要求的材料设备,承担因此产生的费用,由此延误的工期不予顺延。如承包人使用了不符合设计、标准规范以及专用条款约定要求的材料设备则应按工程师的指令负责修复、拆除或重新采购,并承担因此产生的费用,由此延误的工期不予顺延。承包人不执行指令22.3如承包人不执行22.2款工程师的指令,则发包人有权雇佣他人执行该指令,并向其支付有关费用。所有因此产生或伴随产生的费用由承包人承担。代用材料22.4承包人需要使用代用材料时,应提前向工程师提出申请,经工程师确认报发包人同意后方可使用,因此增减的合同价款和产生的费用的承担,发、承包双方以书面形式约定。货物运输22.5承包人应负责其采购的所有材料设备的包装、运输、接收、装卸、存储和保护,并承担因货物运输引起的民事和(或)刑事责任。不得指定22.6由承包人采购的材料设备,发包人不得指定生产厂家或供应商。23材料设备的检验材料和设备的检验23.1本工程一切材料设备在用于本工程之前,均应按照法律、法规、规章和有关标准、规范的规定以及本合同的约定,在工程师的监督、见证下,由承包人负责取样并送有资质的检验机构进行检验,不合格的不得使用。检验内容23.2材料设备的检验时间和地点、取样办法、检验频次和内容由承包人根据法律、法规、规章和有关标准、规范的规定以及本合同的约定提出,报工程师确认后施行。检验费用23.3除专用条款另有约定以外,发包人供应的材料设备的检验费用由发包人承担;承包人采购的材料设备的检验的费用由承包人承担。再次检验23.4如工程师认为需要,可要求对材料设备进行再次检验。发包人供应的材料设备,再次检验费用由发包人承担。承包人采购的材料设备,如再次检验结果表明该材料设备不符合有关标准、规范的规定或本合同的约定,检验费用由承包人承担,否则由发包人承担。\n随时检查23.5工程师在一切合理的时间内均应能进入施工现场以及半成品的制造、加工或制配的所有车间和场所,承包人应为他们进入上述场所提供一切便利和协助。九、质量、安全和文明施工24工程质量和检验工程质量24.1工程质量应达到本合同协议书中约定的质量标准。工程质量标准的评定应以本合同约定的标准、规范为依据。质量保证24.2承包人应建立质量保证体系,该体系应符合本合同的约定。工程师有权对体系的任何方面进行审查。在每一设计和实施阶段开始前,工程师有权要求承包人向其提交所有程序和如何贯彻要求的文件。遵守质量保证体系不应解除合同约定的承包人的任何义务和职责。承包人在质量控制方面的责任24.3承包人就本工程的工程质量向发包人负责,其职责包括但不限于下列内容:⑴编制和审查施工技术方案,确定特殊工程的施工技术措施,制定工程质量保证体系,虽然这些方案和措施须经工程师审批,但并不免除承包人的责任;⑵提供和组织足够的工程质量控制和检验人员,检查和控制工程施工质量;⑶控制施工所用的材料、设备包括承包人、分包人采购的材料、设备,使其不低于标准、规范、设计文件和合同约定的标准;⑷参加所有工程的验收工作,包括隐蔽验收、中间验收和竣工验收,并组织分包人参加工程竣工验收;⑸负责组织分包人共同承担缺陷责任期的工程保修责任;因承包人在质量控制方面的责任造成的工程损坏,由承包人自行修复,并承担因此造成的发包人的损失,延误的工期不予顺延。施工质量检验24.4承包人应按照有关标准、规范和设计图纸要求以及工程师的指令施工,并随时接受工程师的检查检验,为检查检验提供一切便利条件,但工程师的检查检验,不应影响施工的正常进行,否则承包人有权提出索赔和得到补偿。工程质量达不到约定标准,承包人应拆除和重新施工,直到符合约定标准为止。因承包人原因达不到约定标准的,由承包人承担拆除和重新施工的费用,工期不予顺延;因发包人原因达不到约定标准的,由发包人承担拆除和重新施工的费用及相应的损失,顺延延误工期。工程隐蔽前的检验24.5\n没有工程师的批准,任何工程均不得隐蔽。当本工程任何部分具备隐蔽条件时,承包人应提前24小时通知工程师,告知检验的时间、内容和地点,保证工程师有充分的时间对隐蔽工程进行检验,并为工程师提供一切必要的资料和协助。工程师应按时参加隐蔽工程的检验,不得无故拖延,除非认为没有必要检验,并就此通知承包人。上述约定时间后12小时内,工程师未能到场对隐蔽工程进行检验,承包人即可自行检验,在如实作出隐蔽验收报告后进行隐蔽,事后工程师应予认可。工程师在组织隐蔽工程验收时,应通知发包人及政府有关部门派人参加。重新检验24.6无论工程师是否进行验收,当其要求对已经隐蔽的工程重新检验时,承包人应按要求进行剥离或开孔,并在检验后重新隐蔽。如检验合格,则发包人承担因此发生的全部增加费用,赔偿承包人损失和(或)相应顺延工期;如检验不合格,则承包人应按工程师的指令重新施工,直到检验合格,并承担由此发生的全部费用,工期不予顺延。25工程试车工程试车25.1如发包人和承包人约定本工程需要试车的,双方在本合同专用条款中约定试车的内容和费用承担。工程试车程序25.2本工程试车应按如下程序进行:⑴设备安装工程具备单机无负荷试车条件,承包人组织试车,并在试车前48小时通知工程师,告知试车的时间、内容和地点。承包人准备试车记录,发包人根据承包人要求为试车提供必要条件。工程师应按时参加试车,试车合格,工程师在试车记录上签字。如在上述约定时间后12小时内,工程师未能到场参加试车,承包人可自行试车,事后工程师应认可承包人所作的试车记录。⑵设备安装工程具备无负荷联动试车条件,发包人组织试车,并在试车前48小时通知承包人,告知试车的时间、内容、地点和对承包人的要求,承包人按要求做好准备工作。试车合格,双方在试车记录上签字。⑶投料试车应在工程竣工验收后由发包人负责,如发包人要求在工程竣工验收前进行或需要承包人配合时,应征得承包人同意,并另行签订补充协议。工程试车中双方的责任25.3发包人和承包人在本工程试车中的责任如下:⑴由于设计原因试车达不到验收要求,发包人应要求设计人修改设计,承包人按修改后的设计重新安装。发包人承担修改设计、拆除及重新安装的全部费用,工期相应顺延。⑵由于设备制造原因试车达不到验收要求,如该设备由承包人采购的,则承包人负责修理或重新购置、拆除和重新安装并承担有关费用,工期不予顺延;如该设备由发包人采购的,则发包人负责修理或重新购置,并由承包人进行拆除和重新安装,发包人承担有关费用,工期相应顺延。⑶由于承包人施工原因试车达不到验收要求,承包人应按工程师要求重新安装和试车,并承担有关费用,工期不予顺延。⑷工程师在试车合格后不在试车记录上签字,试车结束24小时后,视为工程师已认可试车记录,承包人可继续施工或办理竣工手续。⑸\n试车费用除已包括在合同价款之内的或专用条款另有约定的,均由发包人承担。26安全文明施工发包人的安全文明施工责任26.1⑴发包人应按照深圳市建设行政主管部门发布的施工安全文明施工措施费清单管理与支付办法,编制安全文明施工措施费清单并向承包人支付安全文明措施费。⑵发包人应对其在施工现场的工作人员进行安全教育,并对他们的安全负责。⑶发包人不得要求承包人违反安全文明施工的规定进行施工。⑷由于发包人原因造成的安全事故,由发包人承担相应责任及发生的费用,并顺延延误的工期。承包人的安全文明施工责任26.2⑴承包人应遵守有关工程建设安全生产及文明施工的标准和规定,按照发包人提供的安全文明施工措施费清单,制定合理的安全文明施工措施和方案,并以书面形式提交给工程师。承包人应按照安全文明施工标准组织施工,采取必要的安全防护措施,消除事故隐患,并随时接受行业安全检查人员依法实施的监督检查。⑵承包人安全生产管理机构和专职安全生产管理人员负责对施工企业现场安全文明措施的组织实施进行现场监督检查,并及时向发包人和建设行政主管部门反映情况。⑶承包人与分包人应当在分包合同中明确施工现场安全文明措施费由承包人统一管理,并对其使用负责。施工现场安全文明措施由分包人实施的,由分包人提出专项安全文明措施和方案,经承包人批准后及时支付所需费用。⑷由于承包人原因造成的安全事故,由承包人承担相应责任及发生的费用,工期不予顺延。工程师对安全文明进行监督26.3工程师应当对承包人落实施工企业现场安全文明措施情况进行现场监督。对承包人已经落实的施工企业现场安全文明措施,工程师应当及时审查确认。工程师发现承包人未落实施工组织设计及专项施工方案中安全防护和文明施工措施的,有权责令其立即整改,承包人拒不整改或未按期限要求完成整改的,工程师应当及时向发包人和建设行政主管部门报告,必要时责令其暂停施工。安全防护26.4承包人在动力设备、输电线路、地下管道、密封防震车间、易燃易爆地段、临街交通要道附近、放射毒害性环境中施工以及实施爆破作业、使用毒害性腐蚀性物品施工时,施工前应向工程师提出安全防护措施,经工程师认可后实施,由发包人承担相应安全防护措施费用。承包人的现场作业26.5承包人应将其作业限制在现场内。在施工期间,承包人应保持现场没有障碍物,妥善存放和处理材料设备和承包人装备,及时从现场清除并运走任何残物、垃圾和不再需要的临时工程。\n化石、文物26.6在现场发现的所有化石、文物,以及有地质或考古意义的结构物和其他遗迹或物品时,承包人应立即保护好现场并于4小时内通知工程师,工程师应于收到通知后24小时内报告当地文物管理部门,发包人和承包人应按文物管理部门的要求采取妥善保护措施。发包人承担由此发生的费用,顺延延误的工期。如发现后隐瞒不报或报告不及时,致使上述化石、文物遭受破坏,责任人依法承担相应责任。安全事故处理26.7发生重大伤亡及其他安全事故,承包人应按相关规定立即上报有关部门并通知工程师,同时按政府有关部门要求处理。发包人和承包人对事故责任有争议时,由政府有关部门认定。安全文明措施费应专款专用26.8承包人应确保施工现场安全文明措施费专款专用,在财务管理中单独列出施工企业现场安全文明措施项目费用清单及金额备查,并设立单独的安全文明措施费银行账户,接受发包人的监管。承包人应当按照分包合同约定及时向分包人支付施工现场安全文明措施费。承包人不按约定支付费用,造成分包人不能及时落实安全防护措施导致发生事故的,由承包人负主要责任。27工程的保护工程的保护27.1从开工之日起,承包人应全面负责照管本工程及将用于和安装在本工程中的材料、设备,直到本工程交接证书签发之日止。此后,上述照管责任即交给发包人。如在整个工程交接证书颁发前,已就其中任何单项工程颁发了交接证书,则从交接证书签发之日起承包人无须对该单项工程负责保护,而转由发包人负责。但是,承包人对他在缺陷责任期内承担的尚未完成的工程和将用于和安装在工程中的材料、设备的照管负责,直到该工程完工为止。工程的修复27.2承包人在负责照管期间,如因承包人自身原因造成本工程或其任何部分,以及材料、设备、装备、临时工程的损坏,承包人均应自费弥补上述损坏、损失或损伤,以使工程在各方面都符合合同约定的标准。成品、半成品保护27.3对工程中分期完成的成品、半成品,在工程竣工移交前,承包人负保护责任,任何其他分包人对其使用或在其基础上施工,必须得到承包人的许可。对工程师确认因承包人保护措施不当造成的损坏,由承包人负责修复;对分包人在施工过程中造成的损坏由责任人负责修复。十、合同价款、工程量确认和工程款支付28合同价款合同价款28.1\n合同价款由发包人和承包人依据中标通知书中的中标价在协议书中约定(承包人的投标报价即为合同价)。合同价款在本合同中约定后,任何一方不得擅自改变。纳税和缴费28.2除合同另有约定以外,按照国家现行税法和有关部门现行规定,承包人或其分包人或专业工程承包人需缴纳的一切税金和费用,均应由承包人或其分包人或专业工程承包人承担并支付。合同价款确定方式28.3本合同采用固定单价合同形式确定合同价款,构成合同价款的项目单价一经发包人和承包人签订合同确定后不作调整。法律法规的改变28.4合同签订后,国家法律、法规的改变对合同价款产生影响的,合同价款应作调整,发包人和承包人应参照市工程造价管理机构发布的相应办法结合法律法规改变造成的实际影响进行调整。工料机调差28.5由于非承包人原因引起的用于本工程的人工、主要材料及机械使用的价格波动超过±5%时,合同价款应作调整,但发包人与承包人在专用条款中约定不调整的情况除外。主要材料是指用于本工程的某种材料价款总额达到合同价款8%及以上的材料。根据本工程的具体实际,用于本工程的某种材料价款总额虽然未达到合同价款的8%,但在本工程中为重要材料,发包人和承包人可在专用条款约定其属于主要材料。主要材料价格波动时合同价款的调整办法如下:⑴当材料价格上涨时①若Pt<P0,且∑Qi×Pi/(Q总×P0)>1.05,则:C增=Q总×Pt×[∑Qi×Pi/(Q总×P0)-1.05]②若Pt≥P0,且∑Qi×Pi/(Q总×Pt)>1.05,则:C增=Q总×Pt×[∑Qi×Pi/(Q总×Pt)-1.05]⑵当材料价格下跌,且∑Qi×Pi/(Q总×P0)<0.95时:①若Pt>∑Qi×Pi/Q总,则:C减=Q总×Pt×[0.95-∑Qi×Pi/(Q总×P0)]②若Pt≤∑Qi×Pi/Q总,则不予调减,即:C减=0式中:C增-调增合同价款;C减-调减合同价款;Q总-某材料到第i个月的实际总用量;Qi-施工期第i个月的某材料实际用量Pt-承包人投标文件商务标书中某材料的投标单价;Pi-施工期第i个月《深圳建设工程价格信息》发布的某材料价格;P0-投标期(商务标的编制日期)《深圳建设工程价格信息》发布的某材料价格。\n如投标报价中无法确认某材料的单价时,可用P0替换Pt,参考上述方法调整合同价款。人工、机械使用的价格波动时,按照上述公式,将公式中的材料价格替换为人工或机械使用价格,调整合同价款。合同价款调整程序28.6承包人应在约定的合同价款调整情况发生后14天内,将调整原因、金额书面提交给工程师,工程师确认调整金额,并报发包人同意后作为追加(减)合同价款,与工程款同期支付。发包人或工程师收到通知后14天内未确认也未提出异议的,视为已经同意该项调整。当约定的合同价款调整情况发生后,承包人未在规定时间内提出调整报告的,发包人可自行决定是否调整合同价款。发包人应在该调整情况发生28天内将不调整合同价款的决定书面通知承包人,或将调整原因、金额以书面形式提交给承包人确认,承包人收到调整报告后14天内未确认也未提出异议的,视为已经同意该项调整。当约定的合同价款调整情况发生后,发包人与承包人均未在约定时间内提出调整报告的,视为该调整情况的发生不涉及合同价款的的调整。暂定价28.7签订合同时不能确定价款的材料或设备,发包人、承包人应在专用条款中约定材料、设备名称及其暂定价。暂定价不作为结算的依据。暂定价的最后确定28.8暂定价的最后确定通过后期招标或询价方式在专用条款中约定,结算时仅对28.7款约定的材料或设备的价差部分调整,其他部分包干,不予调整。暂定金额28.9签订合同时不能确定价款的工程,发包人、承包人应在专用条款中约定工程名称及其暂定金额。暂定金额不作为结算的依据。暂定金额的最后确定28.10暂定金额应在相关工程施工前确定。承包人应编制预算书报工程师审核、报发包人批准确定暂定金额。有关法律、法规等规定应进行招标的,通过招标形式确定暂定金额。零星项目价款确定28.11零星项目是指工程量清单中的“零星工作项目表”中所列的按用工、机械台班和材料费用结算的零星工作。发包人要求承包人完成零星项目的,承包人应在接受发包人要求后7天内就用工数量和单价、机械台班数量和单价、使用材料数量和单价等提出报告,报发包人批准后作为追加合同价款与工程进度款同期支付。造价工程师确认28.12第28条中有关合同价款及调整的文件的编制和审核均须经注册造价工程师签字盖章确认。\n29工程量确认工程量计算规则29.1发包人和承包人应在专用条款中约定一种采用的工程量计算规则。工程量清单29.2发包人提供的工程量清单中开列的工程量是根据本工程的设计提供的预计工程量,不能作为承包人在履行合同义务过程中应予完成的实际和准确的工程量。工程计量29.3承包人应根据本工程进展情况及时就已完工程量向工程师提交计量报告,工程师应在收到计量报告后7天内对承包人提出的已完工程量进行计量,并在计量前24小时通知承包人,承包人应按时参加并提供所需的一切详细资料和必要协助。记录和图纸29.4需要使用记录和图纸进行计量的工程,承包人应在工作过程中准备好该工程的记录和图纸,并提交给工程师,然后按约定的时间与工程师一起审查和确认有关记录和图纸。如双方均同意时,则双方应在上述记录和图纸上签字确认,并据此进行计量。如承包人不出席对上述图纸和记录的审查确认,则应认为工程师对这些记录和图纸通过计量核实后确定的工程量是正确无误的。计量结果29.5计量的结果:⑴如承包人未按29.4款的约定参加计量,则由工程师所作的或由他批准的计量应认为是对工程的正确计量。⑵如工程师未在29.3款约定的时间内进行计量,则承包人提交的计量报告中所列工程量即视为被确认。⑶如工程师未按29.3款约定的时间内通知承包人,致使承包人未能参加计量,则由工程师所作的或由他批准的计量结果无效。⑷对于因承包人原因造成的增加工程量及返工工程量,工程师不予计量。⑸如承包人对工程师计量的结果不予同意,应在收到上述结果后7天内向工程师提出申辩,申明承包人认为上述结果中不正确的内容。工程师收到上述申辩后,应重新检查其对有关工程量或有关记录、图纸的计量,或予以确认,或将其修改。造价工程师确认29.6第29条中有关工程量计量的文件的编制和审核均须经注册造价工程师签字盖章确认。30工程款支付工程预付款的金额30.1发包人和承包人应在专用条款中约定一定比例的工程预付款,用于施工准备,金额一般为合同价款的10~30%。其中施工现场安全文明措施费预付款金额,合同工期在一年以内的,不得低于该费用总额的50%;合同工期在一年以上的(含一年),不得低于该费用总额的30%。\n工程预付款的支付30.2发包人应按专用条款约定的时间和金额向承包人支付工程预付款,预付的时间应不迟于约定的开工日期前7天。发包人不按约定预付的,承包人应在约定预付时间到期后7天内向发包人发出要求预付的通知,发包人收到通知后仍不能按要求预付,承包人可在发出通知14天后停止施工,发包人应从约定应付之日起向承包人支付应付款的贷款利息,并承担违约责任。工程预付款的扣回30.3发包人和承包人应在专用条款内约定工程预付款扣回的起扣点和扣回比例。在未达到起扣点之前,预付款不予扣回;达到起扣点之后,预付款按约定比例根据工程进度分期从期中支付款中扣回。期中结算30.4发包人和承包人应在专用条款内约定办理期中结算的时间间隔和要求,并按此约定办理期中结算;无时间间隔约定的,则按月办理期中结算。期中结算书30.5承包人应按30.4款约定向工程师提交由其项目经理签署的期中结算书,期中结算书应包括以下内容:⑴自开工至本期末止已完成的工程;⑵自开工至上期已实际结算的工程价款;⑶本期应结算的工程价款;⑷根据合同约定,本期应结算追加(减)合同价款及费用;⑸根据合同约定,本期应扣除的价款及费用。期中支付证书30.6工程师应在收到期中结算书后14天内签发期中支付证书,签发时应写明他认为应该到期结算的价款及需要扣留和扣回的价款并报发包人批准。如该期应结算的价款经扣留和扣回后款额少于专用条款约定的期中支付的最低金额,则工程师可不签发支付证书,该期工程价款将按期结转,直到累计应支付的款额达到专用条款约定的期中支付的最低金额为止。累计期中支付金额达到合同价款和追加(减)合同价款总额的90%时暂停支付。若承包人未按照30.4款约定的时间提交期中结算书,工程师可自行按照工程实际进度情况编制期中结算书,报发包人批准后签发期中支付证书,承包人对此应予以认可。发包人支付30.7发包人应在期中支付证书签发之日起7天内将期中支付证书上列明的款项支付给承包人。发包人超过约定的时间不支付,承包人可向发包人发出要求付款的通知。发包人收到通知后仍不能按约定付款,可与承包人协商签订延期付款协议,经承包人同意后可延期支付,发包人应从约定应付之日起向承包人支付应付款的贷款利息。发包人不按约定办理期中支付,双方又未达成延期付款协议,导致施工无法进行,承包人可停止施工,发包人承担违约责任。30.8\n造价工程师确认第30条中有关工程款支付的文件的编制和审核均须经注册造价工程师签字盖章确认。十一、工程变更31工程变更变更内容31.1在施工过程中,出现以下情况,视为工程变更:⑴合同包括的任何工作内容的数量的改变;⑵合同包括的任何工作内容的质量或其他特征的改变;⑶本工程任何部分的标高、线形、位置和尺寸的改变;⑷本工程任何部分施工的约定顺序或时间安排的改变;⑸为进行工程变更需要的任何附加工作、材料或设备。变更程序31.2工程变更应按以下程序办理,并由工程师提前14天向承包人发出变更指令。⑴发包人提出变更建议,经工程师审核,必要时应经设计人同意并提交相应变更设计;⑵设计人提出变更建议,应提交相应变更设计,经工程师审核并报发包人同意;⑶工程师提出变更建议,必要时应经设计人同意并提交相应变更设计,报发包人同意;⑷承包人提出变更建议,必要时应经设计人同意并提交相应变更设计,经工程师审核并报发包人同意;以上变更建议涉及到结构、外墙等影响本工程及公众安全的,必须经设计人同意并提交相应变更设计。以上变更超过原设计标准或批准的建设规模需要有关部门审批时,发包人应报规划管理部门和其他有关部门重新审查批准,并提供由设计人出具的相应变更设计图纸和说明。建议书31.3如工程师在发出变更指令前要求承包人提出一份有关该项变更的建议书,承包人应在7天内(尽快)做出书面回应,并在建议书中说明该项变更可能对本工程造成的影响。进行变更31.4承包人应按工程师发出的变更指令,进行工程变更工作。没有工程师的指令,承包人不得对本工程进行任何变更。任何工程变更均不应以任何方式使合同作废或无效,所有这类变更的结果应该根据第32条有关约定进行估价。其他变更31.5如任何工程量的增减并非执行工程师发出指令的结果,而是由于其工程量超过或少于工程量清单中开列的数量,则该项增减不需任何指令。\n如承包人为了便于组织施工,或为了施工安全、避免干扰等原因需采取相应的技术措施而提出的局部变更设计,除须得到工程师的批准外,由此而增加的费用由承包人自行负担。因承包人擅自变更设计发生的费用和由此导致发包人的直接损失,由承包人承担,延误的工期不予顺延。如发出本工程变更指令是因为承包人过错、承包人违反合同等造成的,则由此引起的任何额外费用由承包人承担。价值工程31.6施工中承包人可随时提出其认为可满足下列要求的合理化建议:(1)加快竣工;(2)降低发包人的工程施工、维护或运行的费用;(3)提高发包人工程的价值;(4)为发包人带来其它利益。该合理化建议应按照31.3款提出对建议完成的工作的说明及相应进度计划,应根据竣工时间及进度计划的要求对进度计划作出必要的修改,并说明该建议对工程造价的影响。工程师收到此类建议后,应尽快提出针对性的回复,在此期间,承包商应继续按照承包商的责任进行相应工作。若该合理化建议涉及到对设计图纸或施工组织设计的更改及对材料、设备的换用,须经工程师审查并报经发包人批准。未经批准擅自更改或换用时,承包人承担由此发生的费用,并赔偿发包人的有关损失,延误的工期不予顺延。若发包人同意采用承包人合理化建议,所发生的费用和获得的收益,发包人和承包人另行约定分担或分享。32变更价款确定变更价款的确定方法32.1变更价款按下列方法确定:⑴合同中已有适用于变更工程的项目单价,按合同已有的项目单价确定变更价款。当变更工程的工程量增减超过工程量清单中的工程量15%或发包人承包人在专用条款中约定的幅度时,增加部分或减少后剩余部分工程量的项目单价由发包人和承包人在专用条款中约定确定方法;没有约定的,按合同已有的项目单价确定变更价款。⑵合同中只有类似于变更工程的项目单价,可以参照类似项目单价确定变更价款。⑶合同中没有适用或类似于变更工程的项目单价,由发包人和承包人根据工程变更资料、相应计量规则及计价办法、工程造价管理部门发布的参考价格及承包人报价浮动率等资料在专用条款中约定变更价款的确定方法;没有约定的,由双方另行协商确定变更价款。变更价款的确定程序32.2变更价款的确定应按以下程序进行:⑴承包人应在收到工程变更指令后14天内将变更工程价款和(或)顺延工期报告提交给工程师,工程师应及时予以确认,并报发包人批准。工程师收到报告后14天内未确认也未提出异议的,视为该报告已被确认。⑵\n承包人在收到工程变更指令后14天内不向工程师提出报告的,发包人可自行决定是否变更工程价款和(或)顺延工期。发包人应在发出变更指令28天内将不变更工程价款和(或)顺延工期的决定书面通知承包人;或将变更工程价款和(或)顺延工期报告提交给承包人确认。承包人收到报告14天内未确认也未提出异议的,视为该报告已被确认。⑶工程变更指令发出后,发包人与承包人均未在约定时间内提出变更工程价款和(或)顺延工期报告的,视为该变更不涉及合同价款和(或)工期的调整。⑷发包人与承包人可在专用条款中另行约定变更工程价款和(或)顺延工期报告发出和确认的时限。变更价款争议处理32.3发包人承包人对变更价款的确定经协商达不成一致意见时,按通用条款第37条关于争议或纠纷解决程序处理。变更价款支付32.4确认增(减)工程变更价款作为追加(减)合同价款,与工程款同期支付。造价工程师确认32.5第32条中有关变更价款的文件的编制和审核均须经注册造价工程师签字盖章确认。工程变更备案32.6本工程中累计变更价款超过30万元(合同价款在5000万元人民币以下时)或超过50万元(合同价款在人民币5000万元以上时)的工程变更,建设单位应当在变更款确定后7日内,将变更内容、量价确定办法、变更价款预算书等报政府制定审定机构备案。未经备案的变更,不得作为支付工程进度款和竣工结算的依据。十二、竣工验收和结算33竣工验收竣工验收33.1工程具备竣工验收条件后21天内,承包人应按工程竣工验收的有关规定和专用条款的约定向发包人申请竣工验收并提供竣工资料(如项目经理任命通知书、施工组织设计方案、施工质量技术交底、施工日志、各种验收记录表和检测报告、工程变更资料、工程质量事故处理报告、竣工图纸等)。发包人应在收到该申请及竣工资料后21天内,成立竣工验收委员会,并通知政府有关部门,组织竣工验收。验收合格33.2工程竣工验收通过,发包人承包人应在验收工作完毕后7天内向承包人签发交接证书,同时办理工程的移交工作。交接证书上应写明本工程的实际竣工日期(即竣工验收合格之日)。交接证书签发后,承包人应将工程交付给发包人,承包人不再承担对工程的照管责任。留置或追加支付担保33.3\n在工程竣工验收时,承包人可留置与预计未结算工程价款相近的标的物,或者要求发包人提供追加支付担保。追加支付担保金额由发包人承包人根据预计未结算工程价款款额、发包人支付担保金额情况另行约定,追加支付担保的办理及索赔程序同支付担保。竣工时的现场清理33.4在签发交接证书后,承包人应从施工现场清理并运出承包人装备、剩余材料设备、垃圾和各种临时工程,保持整个现场及工程整洁,达到竣工使用状态。如承包人未在发包人或工程师允许的合理时间内把所有的承包人装备、剩余材料设备、垃圾及各种临时工程运走,则发包人可以:⑴委托他人将承包人装备、剩余材料及承包人的其他财产觅地存放;⑵委托他人清除并运走垃圾、废料。因上述工作而发生的费用由承包人承担,发包人可从应付承包人的任何款项内扣除。重新验收33.5如工程质量达不到合同约定的标准,则工程师应根据竣工验收委员会的意见,在验收工作完毕后7天内向承包人发出不予验收的指令,要求承包人对达不到合同约定标准的工程返工或修复。承包人在完成上述工作后,应重新提出竣工验收申请。发包人应按照33.1款的约定重新组织竣工验收。竣工验收通过,发包人应按33.2款的约定签发交接证书。交接证书中写明的实际竣工日期应为重新验收合格之日。不组织验收33.6发包人收到承包人提交的竣工验收申请后21天内,不组织竣工验收,或竣工验收工作完毕后7天内不提出修改意见,均视为本工程通过竣工验收,并以承包人提交竣工验收申请之日为本工程的实际竣工日期。发包人应承担此后本工程的一切保管责任。未经验收强行使用33.7本工程未经竣工验收或竣工验收未通过的,发包人不得使用。如发包人擅自使用,以转移占有本工程之日为本工程的实际竣工日期。由此发生的质量问题及其他问题,由发包人承担责任,并承担此后本工程的一切保管责任。甩项竣工33.8因特殊原因,发包人要求甩项竣工,经发包人和承包人协商一致后双方签订甩项竣工协议,并作为合同文件的组成部分。单项工程竣工验收33.9本工程中某单项工程须单独进行竣工验收,按专用条款中约定和上述有关竣工验收规定办理。优质优价33.10本工程实行优质优价,发包人与承包人在专用条款中约定履约评价奖励及优质工程奖励办法。验收质量未达标33.11如本工程竣工验收质量未达到合同约定的标准,除按33.5款约定进行返工或修复外,发包人和承包人可在专用条款中约定处罚办法。\n34竣工结算编制竣工结算书34.1承包人应按照约定的合同价款和合同价款调整内容以及索赔事项(包括提前竣工奖励费及延期损失赔偿费等)编制竣工结算书,并汇总竣工结算资料。竣工结算资料一般包括施工图、工程变更资料以及经确认的计量报告、合同价款调整报告、变更价款报告、索赔报告等与竣工结算有关的资料。提交竣工结算书34.2工程交接证书签发后28天或专用条款约定的时间内,承包人应向发包人提交竣工结算书及结算资料。审核竣工结算书34.3发包人在收到承包人提交的竣工结算书及结算资料后60天或专用条款约定的时间内,应按合同的有关约定,依据结算资料,在工程师的协助下,对承包人提交的竣工结算书进行审查、核实:⑴认可承包人提交的竣工结算书,并确认工程竣工结算价款;或⑵提出修改意见或要求补充结算资料。竣工结算书修改及审核34.4承包人应在收到发包人提出的修改意见或补充结算资料要求后14天或专用条款约定的时间内,向发包人提交经修改的竣工结算书或补充结算资料。发包人应在收到后14天或专用条款约定的时间内,进行审查、核实,经与承包人协商达成一致意见后确认工程竣工结算价款。承包人提交经修改的竣工结算书或补充结算资料后,发包人在上述约定期限内仍有异议的,可按通用条款第37条关于争议或纠纷解决程序处理。不提交竣工结算书34.5在合同约定期限内,承包人未提交竣工结算书及结算资料(包括经修改的竣工结算书或补充结算资料),工程师应通知其要求提交,通知后14天内仍不提交的或没有明确答复的,发包人有权依据已有资料进行审查、核实,并确定工程竣工结算价款,书面提交承包人,承包人应在收到书面通知后7天内予以确认。在上述期限内发承包双方未达成确认手续的,按通用条款第37条关于争议或纠纷解决程序处理。逾期不结算34.6发包人收到竣工结算书及结算资料后60天或专用条款约定的时间内,或在收到经修改的竣工结算书或补充结算资料后14天或专用条款约定的时间内,既不认可承包人提交的竣工结算书(包括经修改的竣工结算书),又不提出异议的,视同认可承包人提交的竣工结算书。承包人应将竣工结算价款书面提交发包人,发包人应在收到书面通知后7天内予以确认。在上述期限内发承包双方未达成确认手续的,按通用条款第37条关于争议或纠纷解决程序处理。34.7在按34.4、34.5、34.6款发承包双方确认竣工结算价款后7日内,发包人应当将经发承包双方共同确认的竣工结算书报政府指定审定机构审定。未经审定的竣工结算,不得作为工程价款支付及产权登记的依据。\n竣工支付证书34.8在按34.7款竣工结算审定完毕后7天内,工程师应签发竣工支付证书,报发包人批准后送交承包人。竣工支付证书中应载明按照经确认的工程竣工结算价款及根据合同约定最后应支付给承包人的价款。竣工支付34.9发包人应在确认竣工支付证书后14天内向承包人支付除按本合同附件《工程质量缺陷保修书》约定扣留的工程质量缺陷保修金以外的本工程竣工结算价款。发包人不支付34.10发包人在确认竣工支付证书后14天内无正当理由不支付工程竣工结算价款,从第15天起按同期银行贷款利率支付拖欠工程价款的贷款利息,并承担违约责任。承包人可以催告发包人支付结算价款,如双方达成延期支付协议,发包人应按同期银行贷款利率支付拖欠工程价款的利息;如双方未达成延期支付协议,发包人在收到催告后14天内仍不支付的,承包人可以对留置的标的物进行处理,或者向保证人提出支付担保索赔,或者与发包人协议将该工程折价或拍卖,承包人就该工程折价或拍卖的价款优先受偿。造价工程师确认34.11第34条中有关本工程竣工结算的文件的编制和审核均须经注册造价工程师签字盖章确认。十三、违约、索赔和争议35违约发包人违约35.1发包人不履行合同义务或不按合同约定履行义务,应承担违约责任,赔偿因其违约给承包人造成的损失,顺延延误的工期。当发生下列情况时,发包人应根据专用条款的约定承担违约责任。⑴通用条款19.4款所指发包人暂停工程施工持续63天以上;⑵通用条款30.2款所指发包人不按时支付工程预付款;⑶通用条款30.7款所指发包人不按时支付工程进度款;⑷通用条款34.9款所指发包人不按时支付工程竣工结算款。承包人违约35.2承包人不履行合同义务或不按合同约定履行义务,应承担违约责任,赔偿因其违约给发包人造成的损失。当发生下列情况时,承包人应根据专用条款的约定承担违约责任。⑴通用条款20.4款所指承包人未按时竣工;⑵通用条款24.1款所指工程质量达不到合同约定的质量标准。继续履行合同35.3除非另有约定,发包人和承包人一方违约后,另一方要求违约方继续履行本合同时,违约方承担上述违约责任后仍应继续履行合同。\n36索赔索赔理由36.1发包人和承包人双方中,当一方向另一方提出索赔时,要有合理的索赔理由,且有其要求索赔的事件发生时的有效证据。当时记录36.2提出索赔的一方在其要求索赔的事件发生时,应保存好当时记录,以便证明提出的索赔,并应允许另一方或工程师查阅全部记录。承包人索赔程序36.3发包人未能按合同约定履行义务、发生错误以及应由发包人承担责任的其他情况,给承包人造成损失和(或)导致工期延误的,承包人可按下列程序向发包人提出索赔:⑴索赔的事件发生后28天内,向工程师提出索赔意向通知。逾期不提出的,视为放弃索赔;⑵在提出索赔意向通知后28天内,向工程师提交赔偿损失和(或)延长工期的索赔报告及有关资料;⑶工程师在收到承包人提交的索赔报告和有关资料后,于28天内给予答复,或要求承包人进一步补充索赔理由和证据;⑷工程师在收到承包人提交的索赔报告和有关资料后28天内未予答复或未对承包人作进一步要求,视为该项索赔已被认可;⑸当索赔事件持续进行时,承包人应阶段性向工程师提出索赔意向通知,在该事件终了后28天内,向工程提交索赔的有关资料和最终索赔报告。索赔答复程序与本款⑶、⑷的约定相同。发包人索赔程序36.4承包人未能按合同约定履行义务、发生错误以及应由承包人承担责任的其他情况,给发包人造成损失的,发包人可按下列程序向承包人提出索赔:⑴索赔的事件发生后28天内,向承包人提出索赔意向通知。逾期不提出的,视为放弃索赔;⑵在提出索赔意向通知后28天内,向承包人提出赔偿损失的索赔报告及有关资料;⑶承包人在收到发包人提交的索赔报告和有关资料后,于28天内给予答复,或要求发包人进一步补充索赔理由和证据;⑷承包人在收到发包人提交的索赔报告和有关资料后28天内未予答复或未对发包人作进一步要求,视为该项索赔已被认可;⑸当索赔事件持续进行时,发包人应阶段性向承包人提出索赔意向通知,在该事件终了后28天内,向承包人提交索赔的有关资料和最终索赔报告。索赔答复程序与本款⑶、⑷约定相同。承包人索赔的支付36.5工程师对承包人根据第36.3款提交的索赔报告和有关资料进行核实,与承包人协商并报发包人批准后,确定赔偿的费用并与工程款同期支付,确定延误的工期并顺延工期。\n发包人索赔的支付36.6承包人对发包人根据第36.4款提交的索赔报告和有关资料进行核实,与发包人协商后确定赔偿的费用并在工程师签发给承包人的支付证书中予以扣除。造价工程师确认36.7第36条中有关本工程索赔的文件的编制和审核均须经注册造价工程师签字盖章确认。37争议解决争议37.1凡因本合同引起的或与本合同有关的任何争议,发承包双方可自行和解或提交广东调解中心在深圳进行调解。和解或调解成功的,发承包双方应签订书面和解协议,并可将该和解协议提交中国国际经济贸易仲裁委员会华南分会,请求依照仲裁规则并根据该和解协议的内容作出裁决书。仲裁裁决为终局的,对双方均有约束力。一方当事人不愿调解或调解不成的,双方可按专用条款中约定的方式申请仲裁或提起诉讼解决争议。继续履行合同37.2发生争议后,除非出现下列情况的,双方都应继续履行合同,保持施工连续,保护好已完工程:⑴单方违约导致合同确已无法履行,双方协议停止施工;⑵调解要求停止施工,且为双方接受;⑶仲裁机构要求停止施工;⑷法院要求停止施工。十四、工程质量缺陷保修38工程质量缺陷保修缺陷保修38.1承包人应按有关法律、法规等的规定,对交付发包人使用的工程在缺陷保修期内承担工程质量缺陷保修责任。工程质量缺陷保修书38.2发包人、承包人在工程竣工验收合格后,签发交接证书前,应签订《工程质量缺陷保修书》,作为的合同附件。《工程质量缺陷保修书》应包括以下主要内容:⑴质量缺陷保修范围;⑵质量缺陷保修期;⑶质量缺陷保修责任;⑷质量缺陷保修费用;⑸质量缺陷保证方式。\n质量缺陷保修争议38.3发包人和承包人对质量缺陷保修事项有争议的,按通用条款第37条关于争议解决程序处理。十五、不可抗力39不可抗力不可抗力39.1不可抗力包括战争、恐怖活动、动乱、瘟疫、空中飞行物体坠落或其他非发包人承包人责任造成的爆炸、火灾,以及地震、洪涝和专用条款约定的大风、暴雨、高温等自然灾害。不可抗力处理程序39.2不可抗力事件发生后,承包人应立即通知工程师,并在力所能及的条件下迅速采取措施,尽力减少损失,发包人应协助承包人采取措施。工程师认为应暂停施工的,承包人应暂停施工。不可抗力事件结束后48小时内承包人向工程师通报受害情况以及预计清理和修复的费用。不可抗力事件持续发生,承包人应每隔7天向工程师报告一次受害情况。不可抗力事件结束后14天内,承包人向工程师提交清理和修复费用的正式报告及有关资料。将损失减至最小39.3本工程的有关各方均应始终尽所有合理的努力,使不可抗力对本工程及履行本合同造成的损失减至最小。不可抗力损失费用承担39.4因不可抗力事件导致的费用及延误的工期由发包人和承包人按以下方法分别承担:⑴工程本身的损害、因工程损害导致第三人人员伤亡和财产损失以及运至施工场地用于施工的材料和待安装的设备的损害,由发包人承担;⑵发包人承包人人员伤亡由其所在单位负责,并承担相应费用;⑶承包人装备损坏、用于本工程的周转材料损坏及停工损失,由承包人承担;发包人提供装备发生损坏,由发包人承担;⑷停工期间,承包人应工程师要求留在施工场地的必要的管理人员及保卫人员的费用由发包人承担;⑸工程所需清理、修复费用,由发包人承担;⑹延误的工期相应顺延。不能免除责任39.5因发包人和承包人一方延迟履行合同后发生不可抗力的,不能免除另一方因不可抗力造成的责任。十六、保险和担保\n40工程保险发包人办理的保险40.1工程开工前,发包人应为本工程、施工场地内的自有人员、第三者人员生命财产办理保险,支付保险费用。运至施工场地内用于本工程的材料和待安装设备,由发包人办理保险,并支付保险费用。发包人可以将上述有关保险事项委托承包人办理,费用由发包人承担。承包人办理的保险40.2承包人必须为从事危险作业的职工办理意外伤害保险,并为施工场地内的自有人员生命财产及施工机械设备办理保险,支付保险费用。约定保险事项40.3在发包人和承包人的责任和义务不受约束的条件下,发包人和承包人可在专用条款中约定保险事项。理赔程序40.4当发生本工程承保项目的损失或损害时,被保险人应在风险发生后及时向保险公司提供损失情况和估价报告,如损失继续发生,被保险人在递交第一次报告后每7天报告一次,直到损害结束。发包人和承包人中一方应协助另一方做好向保险公司的报告和索赔工作。保险凭证40.5发包人和承包人中一方应向另一方提供按本合同要求其投保的各项保险已经生效的证明。足够的保险额40.6当工程施工的性质、规模或计划发生变更时,被保险人应及时通知保险公司,并在整个期间按本合同条款保证足够的保险额。在发生上述通知前,发包人和承包人中一方如需对各项保险做任何变动时,应事先与另一方协商并达成一致。遵守保险单的条件40.7如承包人或发包人未能遵守根据本合同生效的保险单规定的条件,未能遵守保险单的条件的一方应保障另一方不受因此造成的全部损失和索赔。41工程担保履约担保41.1发包人和承包人在签订本合同的同时,承包人应向发包人提交履约担保,履约担保应由保证人(银行、保险公司、担保公司)出具。支付担保41.2发包人和承包人在签订本合同的同时,发包人应向承包人提交支付担保,支付担保应由保证人(银行、保险公司、担保公司)出具。担保金额41.3履约担保和支付担保的担保金额应符合有关法律、法规和规章的规定,具体金额由发包人和承包人在专用条款中约定。履约担保的有效期41.4\n履约担保的有效期应截止到本工程竣工验收合格之日。发包人应在担保有效期后14天内将此担保退还给承包人。支付担保的有效期41.5支付担保的有效期应截止到发包人根据本合同约定完成了除工程质量缺陷保修金以外的全部工程结算款项支付之日。承包人应在担保有效期后14天内将此担保退还发包人。保证人向发包人支付索赔款项41.6如承包人在履行本合同中,由于资金、技术、质量或非不可抗力等原因给发包人造成损失时,在履约担保书的有效期内,发包人应书面通知承包人,说明导致索赔的原因,并及时向保证人提出索赔文件,保证人应无条件就担保金额向发包人支付索赔款项,无须征得承包人的同意。保证人向承包人支付索赔款项41.7如发包人在履行本合同中,由于资金不足或非不可抗力等原因给承包人造成损失时,在支付担保书的有效期内,承包人应书面通知发包人,说明导致索赔的原因,并及时向保证人提出索赔文件,保证人应无条件就担保金额向承包人支付索赔款项,无须征得发包人的同意。约定担保事项41.8发包人和承包人在专用条款中约定担保方式和其他事项,并提供担保合同,作为本合同附件。十七、合同的生效、终止和解除42合同的生效、终止合同生效合同的生效42.1发包人和承包人在协议书中约定本合同生效的方式。合同终止42.2除第37条有关争议及第38条有关缺陷责任外,发包人和承包人履行本合同全部义务,工程竣工交付完毕,工程竣工结算价款支付完毕,本合同即告终止。诚实信用42.3本合同的权利义务终止后,发包人和承包人应遵循诚实信用原则,履行通知、协助、保密等义务。43合同的解除协商一致43.1发包人和承包人协商一致,可以解除合同。发生转让43.2发生通用条款第14款禁止的情况,承包人将其承包的全部工程或任何部分转让给他人或者将其承包的全部工程肢解分包,发包人有权解除合同。不可抗力或违约43.3有下列情形之一的,发包人和承包人可以解除合同:⑴因不可抗力致使合同无法履行;\n⑵因一方违约(包括因发包人原因造成工程停建或缓建)致使合同无法履行。解除合同程序43.4发包人和承包人一方依据43.1、43.2、43.3款约定解除合同的,应以书面形式向对方发出解除合同的通知,双方签订解除合同协议后本合同解除。对解除合同有争议的,按通用条款第37条关于争议的约定处理。合同解除后工作43.5合同解除后,承包人应妥善做好已完工程和已购材料、设备的保护和移交工作,按发包人要求将承包人装备和人员撤出施工场地。发包人应为承包人撤出提供必要条件,支付以上所发生的费用,并按合同约定支付已完工程价款。已经订货的材料、设备由订货方负责退货或解除订货合同,因未及时退货造成的损失由责任方承担。不能退还的货款和因退货、解除订货合同发生的费用,由责任方承担,但是因不可抗力造成合同解除的由发包人承担。除此之外,有过错的一方应赔偿因合同解除给对方造成的损失。结算和清理43.6合同解除后,不影响发包人和承包人在合同中约定的结算和清理条款的效力。44合同份数合同正本44.1本合同正本两份,由发包人和承包人分别保存一份。合同副本44.2发包人和承包人按有关规定在合同专用条款中约定本合同副本的份数及保存单位,本合同正副本均具有同等效力。45合同备案合同备案45.1发包人应在订立书面合同之日起7天内,将合同送建设行政主管部门或有关行政管理部门进行备案。\n第三部分专用条款二、合同文件5语言文字和适用法律、法规5.1本合同除使用汉语外,还使用/语言文字。5.2需要明示的法律、法规、规章:/6适用标准、规范6.1国家、行业及工程所在地地方标准、规范存在不一致时,约定选用的标准、规范名称:/发包人提供选用标准、规范的时间:/6.2国内没有相应标准、规范时的约定(可另附):/7图纸7.1发包人向承包人提供图纸套数:贰套发包人向承包人提供图纸日期:签订合同后3日内。7.2发包人对工程的保密要求和保密期限:未经发包人代表同意,承包人不得将上述图纸资料提供给与本工程无关的第三者。8通知8.1承包人的地址:深圳市福田区民田路华融大厦7楼邮编:5180488.2发包人的地址:深圳市福田区福中一路中心商务大厦23楼2311邮编:518000工程师的地址:邮编:8.3如一方拒绝签收另一方通知,另一方以邮政特快专递方式将通知送至专用条款中指定的地址,视为送达。三、发包人和承包人9发包人9.1发包人代表的姓名:刘根亮9.3施工场地内施工所需水的接驳地点:由承包人自行解决,费用包含在合同价中,发包人不因任何原因予以费用调整,承包人的接驳方案需经工程师审批认可。\n施工场地内施工所需电的接驳地点:由承包人自行解决,费用包含在合同价中,发包人不因任何原因予以费用调整,承包人的接驳方案需经工程师审批认可。施工场地内施工所需通讯的接驳地点:由承包人自行解决,费用包含在合同价中,发包人不因任何原因予以费用调整,承包人的接驳方案需经工程师审批认可。图纸会审和设计交底的时间:/约定发包人应做的其他工作和要求:授权本工程发包人代表行使发包人赋予的权力并履行义务,参与施工全过程的现场管理,审核设计变更和工程量计量等工作,协调施工中相关各方的关系,但有关工程变更的程序等应按照合同相关条款的规定执行。9.4发包人委托承包人办理的工作:(1)施工场地内、外为满足施工期间需要的所有工作,包括但不限于:临时水、电、通讯、道路的接驳、开通,土石方开挖、场地平整,清理、清除(含外运)与拆除、掘除、恢复有关构筑物和障碍物;(2)根据现场施工的需要确定红线外临时占地(含占道)的位置、范围,办理红线外临时占地(含占道)、租赁房屋的租用手续;(3)办理城管、公路等部门的相关手续。完成以上3项工作的相关一切费用由承包人承担,并已包含在合同价中,发包人不再单独支付。10承包人10.2由承包人完成设计的永久工程或临时工程的名称及设计文件的提交时间:承包人应完成:(1)场内外临时给排水、电、道路、场地平整和清理;(2)承包人的临时设施;(3)安全文明措施方案;(4)施工组织设计。以上文件在合同签订后14天内提交工程师审核。承担施工场地安全保卫工作及提供和维修非夜间施工使用的照明、围护设施的责任和要求:(1)承包人负责施工工地及发包人、工程师现场办公场所的安全保卫工作,确保安全;(2)承包人承担提供和维修非夜间施工使用的照明、围护设施。上述所有费用由承包人承担并已经含在合同价中。向发包人提供施工场地办公和生活的房屋及设施的要求:无需承包人按规定办理的有关施工场地交通、环境保护、施工噪音、安全文明施工等手续的名称:承包人按规定到相关部门办理以上手续,由此产生的费用由承包人承担并已包含在合同价中。已完工程成品保护的特殊要求:/施工场地地下管线和邻近建筑物、构筑物(包括文物保护建筑)、古树名木等的保护要求和费用承担:\n合同价包含了现场地上及地下已知或不明的管线、构筑物和邻近建筑物、构筑物等对施工的影响及费用增加带来的风险。承包人未对因建设工程施工可能造成损害的毗邻建筑物、构筑物和地下管线等采取专项防护措施,造成损失的,应承担一切赔偿责任。交工前清洁施工现场的要求:保持整个施工现场和工地整洁,满足有关法规的要求,并且需要满足发包人的时间要求,清除施工场地内及周围余土、垃圾、生产和生活设施等,做到工完场清,达到工程师和发包人满意的使用状态,此项费用已包含在合同价中。如承包人未按照发包人规定的时间或拒绝完成场地清理工作,发包人有权委托其他单位进行清理,所发生的费用由承包人承担。约定承包人应做的其他工作及费用承担:(1)承包人在施工过程中应保护测量点不受损坏,为工程师(或发包人)提供必需的临时的辅助测量设备、人员,有关费用已包含在合同价中;(2)承包人应配合发包人发包的其他专业施工单位(包括但不限于爆破、检测等项目)的施工,按专业设计图纸要求做好配合工作,根据现场实际情况提供必要的相关施工工作面,否则,发包人有权要求承包人支付违约金3000元/次,同时,由此造成其他项目的工期延误或其他任何损失均由承包人负责赔偿。四、工程管理人员11工程师11.1发包人指定的工程师姓名:11.3工程师行驶的其他需要取得发包人批准的权力:/1.112项目经理12.1项目经理的姓名:12.3项目经理与投标书承诺不一致或未及时到位发包人将按照下列方式对承包人进行处罚:承包人拟派出的项目经理,不得同时承担其他工程项目的管理工作,否则,一经发现,发包人有权按贰万元向承包人计收违约金,并有权单方解除施工合同。承包人委派的项目经理,在施工过程中必须长驻工地,对工程实施全过程、全方位的施工管理,每次由发包人或监理公司召开的工程会议,发包人应提前24小时通知承包人(工程例会和紧急会议的除外),该项目经理都必须参加;若项目经理因不可抗拒的原因或特殊情况不能参加的须书面说明原因,经发包人书面同意后,由承包人委派相应资质的代表人(该代表人必须事前约定)出席,否则,发包人有权按5000元/次向承包人计收违约金,并有权单方解除施工合同。五、转让、分包、专业工程发包\n14分包14.1经发包人批准,承包人拟将下列项目进行分包施工:(1)分包工程名称:/分包人:/(2)分包工程名称:/分包人:/(3)分包工程名称:/分包人:/上述项目施工承包人进行统一管理,不解除承包人的任何责任和义务。15专业工程发包15.1发包人将以下工程发包给专业承包人施工:(1)专业工程名称:/专业工程承包人:/(2)专业工程名称:/专业工程承包人:/(3)专业工程名称:/专业工程承包人:/六、施工准备工作16施工组织设计和进度计划16.1单项工程名称:上坪耀凯花园场平及土石方工程16.2承包人提供施工组织设计和工程进度计划的时间和要求:在合同签订后14天内提交施工组织设计(含现场安全文明设计)、工程进度计划等。工程师确认的时间:工程师应在收到后7日内予以确认或提出修改意见。承包人根据工程师的合理意见提交修改后的施工组织设计和工程进度计划的时间和要求:承包人在收到修改意见后7日内提交修改后的施工组织设计、工程进度计划、工程应急抢险预案报工程师审批,待工程师确认后执行。17施工准备17.9发包人提供给承包人的工地范围、时间及次序约定:承包人应按合同约定的时间组织施工。发包人如未能按期办妥土地征用和拆迁手续,承包人只能得到工期顺延的赔偿,不得主张经济赔偿。17.11红线外临时占地租用费用承担约定:由承包人承担,并已包含在合同总价中。\n七、开工、竣工、工期和暂时停工20工期及延误20.1单项工程工期约定:/20.4提前竣工奖励费及限额约定:/20.5延期损失赔偿费及限额约定:/八、材料、设备供应21发包人供应材料设备21.1发包人供应材料设备清单:/21.4发包人供应材料设备的结算方式:/22承包人采购材料设备22.1承包人采购材料设备的约定:/23材料设备的检验23.3检验费用的约定:(1)发包人承担检验费用的材料、设备:/(2)承包人承担检验费用的材料、设备:/九、质量、安全和文明施工25工程试车25.1工程试车内容和费用承担:有关工程设备的试车按设计及有关标准规范进行,所有费用已包含在合同价中。十、合同价款、工程量确认和工程款支付28合同价款\n28.5根据本工程的具体实际,用于本工程的某种材料价款总额虽然未达到合同价款的8%,但在本工程中为重要材料,也属于主要材料的有:/除下表约定之外的用于本工程的主要材料由于非承包人原因出现价格变动时,合同价款可以按照通用条款的规定予以调整:序号不调整价差的材料名称和规格//28.7暂定价材料、设备名称及暂定价:/28.8暂定价的最后确定方法:/28.9暂定金额工程名称及暂定金额:/28.10暂定金额的最后确定:/28.11总包人拒绝按28.10款确定的价格承包暂定金额工程的,由发包人另行组织招标确定该部分工程的分包人,并由分包人与总包人签订总分包合同。29工程量确认29.1本工程采用的工程量计算规则:R《建设工程工程量清单计价规范》及《深圳市建设工程工程量清单补充计价规范》;R深圳市建设工程计价标准中的工程量计算规则;□其他/30工程款支付30.2发包人向承包人支付工程预付款的时间:无工程预付款。发包人向承包人支付工程预付款的金额(小写):/其中,施工现场安全文明措施费预付款的金额(小写):/30.3工程预付款扣回的起扣点:/工程预付款扣回比例:/\n30.4办理期中结算与支付的时间间隔和要求:场外外运量累计达10万立方/次,支付70%进度款;工程完工后,付至合同价款的85%,等待结算;结算完成并经发包人审定后7日内,发包人根据审定结算总价向承包人支付剩余结算款。30.6期中支付的最低金额:/十一、工程变更32变更价款的确定32.1(1)工程量变更幅度:/增加部分工程量的项目单价确定方法:/减少部分工程量的项目单价确定方法:/(3)合同中没有适用或类似于变更工程的价格的变更价款确定方法:/32.2变更工程价款和(或)调整工期报告发出和确认的时限:/32.3变更价款争议处理:/十二、竣工验收和结算33竣工验收33.1承包人提供竣工资料的约定:承包人按国家建设部、广东省及深圳市的有关规定和发包人的要求编制工程竣工资料(包括施工原始记录、照片等资料),并协助设计单位编制竣工图,向监理工程师提供完整竣工图陆套(含电子文档)、竣工资料肆套及竣工验收报告和相应的电子文件,并由承包人及时向主管部门和监督部门备案。编制竣工资料的费用以及协助编制竣工图的配合费用已含在合同价中。33.9单项工程竣工验收的约定:其时间与范围以发包人的书面通知为准,并按建设行政主管部门的管理程序进行验收。33.10(1)履约评价奖励:发包人负责组织相关单位对承包人进行履约评价,对履约评价为良好及以上等级的,发包人应给予承包人工程中标价的/%(1%~1.5%范围内)作为奖励。\n发包人对承包人的履约评价具体按建设行政主管部门履约评价办法进行。(2)优质工程奖励:对履约评价为良好及以上等级,且取得市级优质工程奖项的,发包人应在履约评价奖励基础上给予承包人追加工程中标价的/%(1%~1.5%范围内)作为奖励。32.13如本工程竣工验收质量未达到本合同约定的标准,对承包人的处罚方式如下:承包人负责返工或返修并承担由此产生的费用及相关的检验、验收费用,直至合格;并赔偿发包人由此造成的损失;工期不予顺延。34竣工结算34.2承包人提交竣工结算书和结算资料的期限为工程通过竣工验收后30天。34.3发包人审核竣工结算书的期限为承包人提交竣工结算书和结算资料后30天。34.4承包人提交修改竣工结算书或补充结算资料的期限为发包人提出修改意见或补充结算资料要求后14天;发包人审核经修改的竣工结算书的期限为承包人提交修改竣工结算书或补充结算资料后14天。注:工程竣工结算审核期限可参照以下期限规定竣工结算书金额审核时间1500万元以下 从收到竣工结算书和结算资料之日起20天2500万元~2000万元从收到竣工结算书和结算资料之日起30天32000万元~5000万元从收到竣工结算书和结算资料之日起45天45000万元以上 从收到竣工结算书和结算资料之日起60天十三、违约、索赔和争议35违约35.1通用条款19.4款所指发包人暂停工程施工持续63天以上发包人违约责任约定:由此导致的停工,承包人仅可得到顺延工期的赔偿,不得主张经济赔偿。通用条款30.2款所指发包人不按时支付工程预付款发包人违约责任约定:/用条款30.7款所指发包人不按时支付工程进度款发包人违约责任约定:/\n通用条款34.9款所指发包人不按时支付工程竣工结算款发包人违约责任约定:/发包人违约的其他约定:/35.2通用条款20.5款所指承包人未按时竣工承包人违约责任约定:因承包人原因导致整个工程未按时竣工,工期每延误一天需向发包人支付违约金人民币1000元。通用条款24.1款所指工程质量达不到合同约定的质量标准承包人违约责任约定:工程质量达不到合同约定的质量标准,承包人负责返工或返修并承担由此产生的费用及相关的检验、验收费用,直至合格。并赔偿发包人由此造成的损失,工期不予顺延。承包人违约的其他约定:(1)从发包人进场通知书发出后3天起算,承包人因自身原因10天不进场(含主要施工机械)施工的,或监理工程师下达开工令后,承包人进场后累计停工达到15天的,或工期延误10天以上的(含10天),发包人有权单方面解除合同,承包人将承担违约金伍万元。发包人解除合同的书面通知送达承包人后,视为合同已经解除。(2)承包人未按照《关于进一步加强建筑劳务分包工作的通知》(深建管[2007]45号)的有关规定实行劳务分包并办理劳务分包合同备案的,发包人有权解除合同,承包人将承担伍拾万元违约金。(3)承包人必须在该工程合同签订后10天内完成临时设施的搭建,并达到发包人满意的要求,否则,承包人应向发包人支付违约金5000元。(4)承包人因违反合同有关约定未在限定期限内完成整改或支付违约金的,发包人有权暂停工程款的支付直至相关事项完成整改或违约金支付完毕为止。(5)承包人应承担由以上违约行为给发包人带来的一切损失。37争议37.1一方当事人不愿调解或调解不成的,应采用下列方式之一解决争议(注:只能选择一种方式,在选定的方式前的“□”内打“Ö”):R提交深圳仲裁委员会仲裁;□提交中国国际贸易仲裁委员会华南分会在深圳进行仲裁;□向有管辖权的人民法院提起诉讼。十五、不可抗力\n39不可抗力39.1发包人承包人约定的其他不可抗力:(1)平均风力10级以上的大风(一般为8级);(2)3个小时内降雨量为80mm以上的暴雨(一般为50mm);(3)39摄氏度以上的高温天气(一般为37摄氏度);(4)其它:/十六、保险和担保40工程保险40.3发包人承包人约定工程保险事项:(1)发包人投保内容:/(2)发包人委托承包人办理的保险事项:建设工程一切险和第三者责任险。投保内容为永久工程、临时工程和设备及已运至施工场地用于永久工程的材料和设备,保险期限从现场开工直至本合同工程(或其单项工程)缺陷责任期终止为止。该部分保险费用由承包人自行报价并包干使用,发包人不再另行单独支付。(3)承包人投保内容:按通用条款40.2执行。41工程担保41.3履约担保金额为:/支付担保金额为:/41.8担保方式和其他担保事项约定:/十七、合同的生效、终止和解除44合同份数44.2合同副本份数:肆,其中发包人贰份,承包人贰份。合同副本其它保存单位及份数:深圳市住房和建设局壹份。\n第四部分补充条款1、工程价款应专款专用发包人按合同约定支付给承包人的各项价款应专用于本合同工程。承包人应向发包人授权进行本合同工程开户银行工程资金的查询和监管,发现问题及时责令承包人限期改正,否则,将暂停月支付,直至承包人改正为止。银行帐户的开设、变更或撤销须报经发包人批准。2、承包人对地质资料的理解承包人应充分考虑地质钻探资料所显示工程地质条件以及由于地质钻探资料的局限性引起的一切对施工的影响及费用增加带来的风险,除合同另有规定外,以上风险均视为承包人充分考虑并承担的风险,且不因此提出变更、延期、索赔等请求。3、工作符合合同要求承包人应严格按照合同规定实施和完成本合同工程及缺陷的修复,使工程质量、进度和费用达到合同文件约定的预期要求。承包人应该严格遵守与执行工程师就有关本工程实施的任何事项所作的指示,无论这些事项在合同中是否载明。4、承包人提供的施工设备和临时设施承包人应按合同约定配置施工设备和修建临时设施。进入施工场地的承包人设备应在正式使用前72小时内报送工程师验收,经工程师验收合格后才能投入使用。如承包人提供的施工设备经工程师验收不满足合同约定的,工程师有权要求承包人将不合格设备清除出场,承包人应在接到工程师指示后72小时内完成。承包人更换合同约定的承包人设备的,应报工程师批准。5、避免损坏道路\n承包人应选定运输路线,选用运输车辆,限制和分配载运重量及其他合理措施,防止承包人或其分包人的任何运输车辆因超过载重限制而损坏或损伤所通行的道路或桥梁。大型施工装备和超重件的运输,应事先取得道路管理部门和交警部门的许可方能启运。如果采用上述措施后,仍超过所通行的桥梁或道路的载重限制而又应通过时,承包人应与道路管理部门和交警部门协商,取得同意和协助,并负责承担所通行路线上的桥梁加固或改建,或道路改线或改善和其他费用。承包人应充分考虑上述费用及因未执行本款规定造成道路或桥梁损坏或损伤带来的风险,除合同另有规定外,以上工作均视为承包人充分考虑并承担的风险,涉及的所有费用已包含在工程量清单相关细目中,发包人不再另行计量与支付,承包人不得因此提出变更、延期、索赔等请求。6、关于工程施工过程中的环境保护及水土保持要求承包人应采取切实可靠的水土保持及环境保护措施,减少施工期间的水土流失及环境破坏,确保水源保护区原有的使用功能。具体要求如下:6.1制订施工期间的严格的环保制度承包人应根据其合同段的实际情况制定相应的环保规章制度和环保措施,报工程师及发包人批准。承包人在施工过程中,应按国家及当地政府的有关规定,采用正确可靠的施工方法,避免对沿线水源保护区的安全、稳定和库容造成影响,保证水源保护区的水质不受污染。6.2临时设施建设6.2.1承包人自行选择的临建地址应符合《关于加强公路沿线地质灾害防治工作的紧急通知》(交公路发[2003]191号文件)的要求,确保临建地的安全,并承担因场地选择不当而引起的一切责任。6.2.2施工人员的临时生活设施不得建在水源保护区周围。在水源保护区范围内,不可设置工棚、仓库等临时生活设施;生活基地应尽量远离水源保护区路段。6.2.3高度重视施工期间生产和临时生活设施产出污染物的处置。在生活基地应修建临时的厕所和化粪池使施工人员的粪便得到处置,在施工场地也应设置移动厕所收集施工人员的粪便,使并定期清理池内污物,清理物及池内粪水不得向水体排放;生活基地的生活污水应接到附近村落的污水管网,如无法接到附近城区的污水管网,应经过严格处理达到环保标准后再排入水流。生活垃圾及生产垃圾要收集在有防雨棚和地表经过硬化处理的临时垃圾池内,及时集中清运。6.2.4禁止将可能产生高污染的建材堆放在水源地周围区域。6.2.5禁止在水源保护区积水区域设立沥青、混凝土搅拌站。除合同另有规定外,以上工作涉及的费用已包含在工程量清单相关细目中,均视为承包人充分考虑并接受的风险,发包人不再另行单独计量与支付。对承包人采取的一切措施,发包人和工程师有权监督,如果承包人未能对上述事项采取各种必要的措施而导致或发生与此有关的罚款、索赔、损失赔偿、诉讼费用以及其他一切责任由承包人负责。7、安全管理处罚规定7.1\n工程师和发包人在检查中发现有安全问题或有违反安全管理规章制度的情况时,可视其情节轻重,分别给予承包人通报批评、警告、责令停工等处罚,也可并处1000元~10万元的罚款;7.2若在合同期内发生特大、重大安全事故,发包人有权对合同段承包人处以30万元/次的处罚;7.3一般安全事故、特大、重大安全事故的具体标准,按照国家和深圳市有关规定执行。8、临时占地的租用临时用地范围包括承包人驻地临建工程、材料堆放场地、取、弃土场等。如果承包人临时工程需占用红线内的用地,应上报工程师批准,并报发包人备案。除合同另有规定外,征用红线外的临时占地的费用(含拆迁补偿费、场地平整费、租赁费、场地硬化费用等)已包含在工程量清单相关细目中,发包人不再另行单独计量支付,承包人不得因此提出变更、延期、索赔等要求。承包人应将所有临时工程占地方案报工程师及发包人批准并按工程师及发包人的要求自费办理临时占地的相关租用手续。临时占地需进行公示的,承包人应按相关要求通过媒体、电视及报刊等形式进行公示,与此发生的相关费用由承包人承担。临时占地退还前,承包人应将临时占地恢复及整治方案报工程师及发包人批准并按工程师及发包人的要求自费整治和恢复到临时占地使用前的状况。租用完毕后的移交应符合第45.8款的规定。如因承包人撤离后未按要求对临时占地进行恢复或虽进行了恢复但未达到使用标准的,将由发包人委托第三方对其恢复,所发生的费用将从应付给承包人的任何款项中扣除。9、借土区、弃土区的位置、取土、弃土方案承包人应在施工场地考察的基础上,自行确定合理的借土区、弃土区的位置,提出切实可行的取土、弃土方案,制定环境保护、水土保持以及防止污染的措施,并对此负责。借土区、弃土场的使用承包人向当地政府土地管理部门申请并办理使用手续,承包人承担相应费用。同时进行借土、弃土(含弃土需缴纳的弃土费用、弃土场场地、弃土场整治费用等)所需要的临时道路修筑、借土场、弃土场环境保护、水土保持等与上述工作有关的所有费用均已包含在合同价中,视为承包人已考虑以上风险,并不会因此提出变更、延期、索赔等要求。10、关于规制泥头车相关条款10.1余泥渣土运输车辆(泥头车):指承担本工程施工现场土石方、部分建筑材料及建筑垃圾运输任务且相关证件齐全的合格车辆。\n10.2余泥渣土运输车辆要求承担本合同余泥渣土运输任务的专业运输单位及其营运的余泥渣土运输车辆应当具备相关职能部门核发的下列证件:10.2.1专业运输单位应具备:《道路运输经营许可证》;10.2.2余泥渣土运输车辆应具备:《道路运输许可证》、《机动车行驶证》;10.2.3因工程客观情况需要,余泥渣土运输车辆需承担建筑垃圾运输任务,应办理《城市建筑垃圾准运证》,以及,余泥渣土运输车辆需行驶市区内禁行路段,还应办理《深圳市余泥渣土运输车辆临时通行证》。承包人自行运输10.3若承包人具备第10.2款第(1)、(2)项证件,可自行组织完成本合同约定的余泥渣土运输任务。10.4余泥渣土运输分包若承包人不具备10.2.2第(1)项证件,经发包人同意,承包人应将余泥渣土运输任务分包给符合10.2.2第(1)、(2)项证件要求的专业运输单位。并且,承包人应将余泥渣土运输分包合同及其他相关资料送发包人和监理人备案。此审核并不免除承包人应承担的本合同义务。10.5承包人违约若承包人不具备10.2第(1)项证件而自行承担余泥渣土运输任务,应按下列标准支付违约金:人民币2万元整/次。若承包人将余泥渣土运输任务分包给不符合10.2第(1)项证件要求的专业运输单位,亦将按下列标准支付违约金:人民币1万元整/次。同时,对上述两种违约行为导致的工期延误和(或)招致费用增加,承包人责任自担。10.6车辆与人员承担本工程余泥渣土运输任务的车辆证件应当符合45.9.2第(2)项和第(3)项证件(如有)要求,同时车辆还应具有45.9.8款所要求的车辆保险单。在承包人具备营运资格时,其安排的余泥渣土运输车辆的专职司机姓名和对应车牌号码为:。承包人安排的车辆不符合本合同规定的证件要求,和(或)未依据程序自行改变车辆和专职司机名单,应按下列标准支付违约金:5000元/车·次;口人民币万元整。承包人和车辆运输分包人应在余泥渣土运输分包合同中明确承担合同约定余泥渣土运输任务的余泥渣土运输车辆和专职司机。对上述情形,如需改变已提交的车辆和专职司机名单,承包人或车辆运输分包人应在确定改变前7日将拟改变的名单提交发包人或承包人审核确认。承包人应就本款约定情形在运输分包合同中作出相应违约责任的约定。\n10.7承包人的检查承包人应安排专职检查人员对余泥渣土运输车辆和专职司机依合同约定的内容进行检查。对违反合同约定的检查结果,承包人应责令相关方限期整改。整改期间,整改所涉余泥渣土运输车辆不得承担本工程约定的运输任务。承包人指定专职检查人员:;检查内容:承包人应对本款约定的检查纠正工作制定专项工作程序,并监督和督促专职检查人员认真履行合同约定的职责。此项监督和督促并不免除承包人应承担的本合同义务。若承包人指定的专职检查人员未履行合同约定的检查纠正职责,承包人应按下列标准支付违约金:人民币2万元整/次。10.8安全文明运输承包人对余泥渣土运输车辆在离开施工现场前检查是否存在超载、车盖密封不严等违反城市道路管理、环境保护等相关规定及安全隐患的问题。如发现上述问题,承包人应指派45.9.7款指定的专职检查人员责令相关方采取纠正措施至符合相关规定和(或)合同约定。对存在问题拒不纠正或纠正仍不符合相关规定和(或)合同约定的,该专职检查人员不得放行其离开施工现场,并立即通知项目经理和余泥渣土运输分包人(如有)。承包人应对本款约定的检查纠正工作制定专项工作程序,并监督和督促专职检查人员认真履行合同约定的职责。此项监督和督促并不免除承包人应承担的本合同义务。若承包人对本款发现的问题拒不履行合同义务,其应按下列标准支付违约金:人民币2万元整/次。10.9车辆保险本合同所述的承担工程余泥渣土运输任务的车辆应当向有关保险公司投保,并取得车辆保险单。如因未投保的余泥渣土运输车辆造成第三人财产损失和(或)人身伤亡,由承包人承担赔偿责任,余泥渣土运输车辆所属专业运输单位应承担连带责任。承包人和车辆运输分包人应在余泥渣土运输分包合同中明确本款所述的连带责任。11、其它约定11.1本工程工程量清单所列的工程量不应被理解为是对承包人工作内容的全部定义,也不能作为承包人应完成的实际工程量。承包人必须按图纸及有关标准、规范的要求完成全部内容。11.2本协议工作内容包含可能出现的石方爆破,乙方须提供有资质的爆破单位,经甲方审核后方可分包。11.3\n承包人必须根据本工程的实际需要确定适当的取土及弃土地点、时间、路线且应取得国土、城管、交警等部门的同意,并由承包人负责办理相关的手续,不得由此带给发包人任何费用的增加。确定的取土场必须满足本工程施工进度要求,不得以土源不足为理由拖延工期。取土场一经确定承包人必须制定专门的水土保持方案、生态恢复计划和土石方的运输方案,该运输方案必须报环境监察部门审批,并接受环境监察部门的严密监督。凡是因承包人措施不当而引起的罚款、索赔和指控等由承包人自行承担。合同价不因取土或弃土实际运距与本工程量清单不同而作调整。由于承包人的原因给发包人带来政府相关部门的罚款,发包人将按罚款的双倍金额作为承包人的违约金。11.4措施项目承包人关于措施项目清单内的所有项目的报价均为包干价,承包人必须承担措施项目的所有风险及有关措施项目的运输、修建、维修、养护、拆除、恢复、摊销等全部费用。不得以任何理由向发包人提出措施项目的费用索赔。对于承包人在措施清单项目报价中未填报的措施费用,被视为已分摊在其他有价款的项目中,发包人不再另行支付。(1)措施项目包括履约担保手续费、工程保险、环境保护、文明施工、安全施工、临时设施、夜间施工、赶工措施、二次搬运、大型机械设备进出场及安拆、已完工程及设备保护、施工排水/降水、施工的通风/供水/供气/供电/照明及通讯设施、交通疏解维护、三通一平、爆破作业防护费、其他措施费等。(2)承包人在施工过程中必须根据环保部门和城管部门的要求采取一切可能的措施做好环境保护工作,环境保护措施包括但不局限于:a)生态环境保护措施:禁止砍伐红线范围外的林木;生活基地不能设在林区;施工期料场、拌合场、预制场、沥青混合料搅拌场等临时用地应尽可能利用工程征地范围内的土地,减少项目区地表植被被损坏;施工前期对现有菜地、果园、农田表层熟土进行收集,施工后期用到需要恢复植被的地方。b)水土流失防治措施:合理安排施工单元,减少作业面的裸露时间;大面积破土必须避开雨季;优化挖方填方,对土石方合理利用;对已完工土石方工程裸露表面,即使采取防护措施;及时做好排水导流工作,减轻水流对裸露地表的冲刷;雨季施工随时与气象部门保持联系,在大雨、台风到来之前做好相应的应急工作;河流路段是本项目水土保持重点,应制定严格的环保制度和施工方案,禁止在河道旁弃土,防止泥沙进入河流;修建防水土流失的设施,使地表径流和工程用水经沉砂池沉降后方可排放,沉砂池要定期清理。c)\n水环境污染防治措施:禁止向河道倾倒一切废物,在河道施工防止物料洒落对河流造成污染;河流周围不能建生活设施、可产生污染材料的堆放场、沥青混凝土搅拌站;制定严格的规章制度,禁止向雨水口随意倾倒一切废物,包括生产和生活污水、生产和生活垃圾等;生活废水要自建生活污水处理装置;生活垃圾要收集在有防雨棚和防地表径流冲刷的临时垃圾池内,及时集中清运。d)大气污染防治措施:采用洒水湿法抑尘;重点时段防护如:大风天;运输车辆经过的施工面与附近建成区之间的出入口必须设置洗车槽,对车辆进行冲洗;运送散装物料的机动车、存放散装物料的堆放场地必须用棚布遮盖;拌合设备尽量封闭;沥青混凝土铺设的日子最好在二级以上的风力条件下进行,避免局部过高的沥青烟浓度。e)针对固体废物可能产生的多种环境影响,须采取必要的措施分类收集,运至指定地点和按规定进行处理。f)保护景观的措施:施工不留隐患,对施工便道等临时设施,承包人在施工后期要恢复植被,消除其不良视觉效果,必须恢复到使工程师和发包人满意,并满足政府有关部门的规定和要求。g)爆破作业风险防范措施:准确进行孔网设计和施工;采用高质量的全填塞,防止孔口冲炮;装药填塞后,要对爆破体进行有效的覆盖和防护;爆区附近要严加防护,建议在爆区设立隔离屏障;在起爆前要彻底清场;选择合理单位炸药消耗量,防止过量装药。由于承包人措施不力导致的投诉、索赔、指控,由承包人承担全部责任,同时造成工期延误的,发包人将按照合同条款相关约定进行索赔。(3)施工排水、降水内容包括但不局限于:集水井、基槽、基坑、沟槽的抽排水、降水;修建集水井、截水带、与红线外排洪或排水管沟的连接管和渠道;完成雨季排水设施、施工导流、防洪排涝、防台风等工作内容及措施。(4)对于需要采用爆破法开挖石方的路段,承包人制定必要的安全防护措施,确保机械设备及人员的安全,承包人应承担由于自身原因造成的财产损失和人员伤亡事故的全部责任与费用。(5)现场安全文明设计除必须满足《深圳市建设工程现场文明施工管理办法》的要求外。11.5承包人应充分考虑本工程施工场地位置的特殊性,并为保证施工正常进行组织足够的备用电源、水源,不得由此影响工程的质量和进度,该项费用已包含在合同价中。11.6本工程在施工中应当根据《关于进一步加强建筑劳务分包工作的通知》(深建管[2007]45号)、《关于在全市政府投资工程中推行建筑劳务分包制度的通知》(深建字[2006]124号)、《关于进一步落实在政府投资工程中实行建筑劳务分包制度的通知》(深建字[2007]11号)等规定实行建筑劳务分包制度。承包人应对劳务分包企业的用工情况和工资支付进行监督,并对本工程发生的劳务纠纷承担连带责任。所有因承包人实行建筑劳务分包后所产生的施工风险、成本增加、协调管理等各种费用已含在合同价中。11.7承包人在本工程施工中须遵守2010年8月1日\n起《深圳经济特区道路交通安全违法行为处罚条例》,所有因承包人原因带来的施工风险、成本增加、协调管理、处罚等各种费用都由承包人自行承担,如果因承包人不执行条例给发包人带来的一切损失均由承包人承担。11.8标准、规范和技术要求11.8.1承包范围(1)以下给出的工程承包范围和说明描述只是概括的,不应认为是全面的、无缺的,承包人应研究图纸、招标书以及其他文件,以完全了解本工程的实际范围;(2)承包人被认为已详细阅读过构成本工程合同文件的其它有关文件。尤其是已充分研究了合同、图纸和了解工程的内容;(3)本工程承包项目包括:a)除非是发包人自己负责的项目,承包人须按图纸等内容要求负责工程所有的土石方开挖、外运、场地内土方运输、场地平整等施工任务;b)作为简单的介绍,承包工程包括但不限于下列各项:①红线区域内树木植被清除外运;②红线区域内土石方挖运工程;③红线区域内石方爆破④指定区域内(B402-0012地块)土方回填碾压;11.8.2施工质量要求依国家和深圳市的规范或规定以及合同约定的技术要求进行验收,本工程须达到合格标准。11.8.3专业技术要求11.8.3.1应当遵守的一般标准和技术规范依据设计施工图纸和技术文件要求,本工程项目的材料、设备、施工必须达到现行中华人民共和国、行业及深圳市的一切有关标准、技术规范的要求,如上述标准及规范要求有出入则以较严格者为准。有关规范包括但不限于:《建筑工程施工质量验收统一标准》GB50300-2001;《建筑地基基础工程施工质量验收规范》GD50202—2002;《建筑边坡工程技术规范GB50330-2002》GB50330-2002;11.8.3.2其他一般要求:\n(1)施工图纸、设计变更等技术文件中有矛盾时,应以最近的设计变更、业主联系函、会议纪要为准。(2)承包人在施工时应注意对环境的保护,做到工完场清。11.8.3.3施工要求:(1)施工组织设计中应编写详尽的土方挖运施工方案,包括土方开挖顺序、临时保护措施等;(2)土方开挖的顺序、方法必须与设计工况一致,并遵循“安全第一、分层开挖、严禁超挖”的原则。(3)土方工程施工中如果地质层出现变化,等到发包人、监理现场确认后再继续施工。(5)指定区域内回填土密实度不小于87%。11.8.4现场条件11.8.4.1通过现场踏勘和承包人现场自行复核测量,可以认为承包人对现场地形标高、环境、地貌、地质、水文、地震烈度及气温、雨雪量、风向风力、现场的对外交通、现场道路等级、周围建筑及公共设施等情况等条件已明了。11.8.4.2现场承包人生活办公区的选址、布置以及修建标准均需取得发包人的同意,不得随意搭建。11.8.4.3承包人如对此仍有要求,发包人将提供资料予以帮助,但发包人对承包人由此而做出的推论、理解和结论概不负责。11.8.4.4现场内除设置必要的值班人员用房外,不得安排其它生活设施,合同价中应包含相关费用。11.8.5现场安全设施及文明施工11.8.5.1承包人必须按照建筑施工安全法规和标准的要求,在施工过程中编制安全施工组织设计或方案,采取有关的安全技术措施不限于安全员的任用、安全规程的考核和执行、安全栏的设置、劳动保护、防火、照明、信号灯等,制定施工安全规程,保证安全生产;11.8.5.2承包人必须按照现场文明施工管理办法的要求,以及深圳市政府的相关规定,组织文明施工,包括粉尘和噪音控制、现场卫生及安全保卫措施等;如果由于以上原因,造成发包人的损失,将从工程款中扣除。11.8.5.3承包人产生的建筑垃圾和生活垃圾应统一安排堆放,并在退场前将上述垃圾清理出场。如不及时清运,发包人有权安排其他承包人进行清理,相关费用从工程款中扣除。\n附件一上坪耀凯花园场平及土石方工程预算书(另册)
